Viikkotiedote vko 15
Käynnissä olevat työvaiheet:
Maalämpökaivoporaukset etenevät työmaalla suunnittelusti.
L-talo

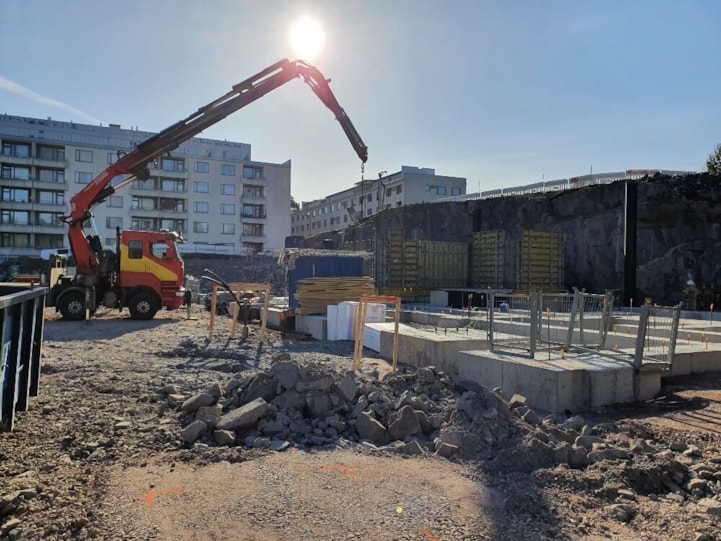

L-talon väestönsuojan lattiavalu on suoritettu ja tällä hetkellä käynnissä ovat väestönsuojan raudoitus- sekä muottityöt (kuva 1).

K-talo
K-talossa anturoiden muottityöt ovat valmistuneet, ja käynnissä ovat ovat raudoitustyöt.
J-talo

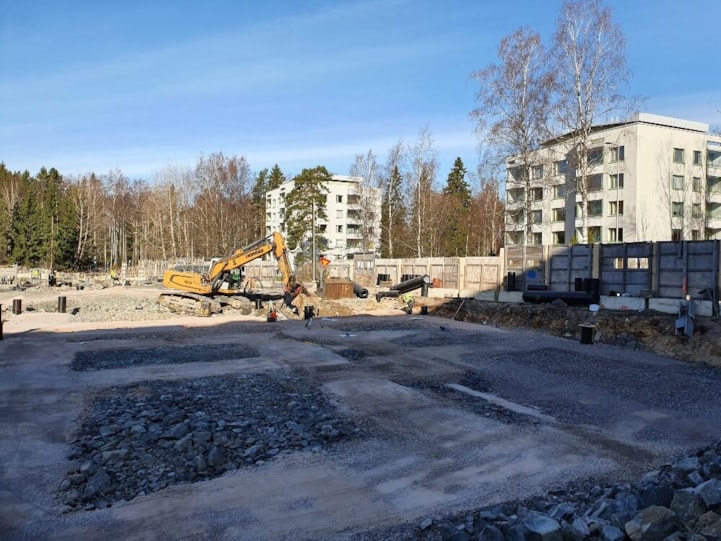

J-talossa tehdään anturoiden pohjatöitä. (kuva 2)

Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 95,71 % (sisäinen mittaus, mitattu 16.4.2021)

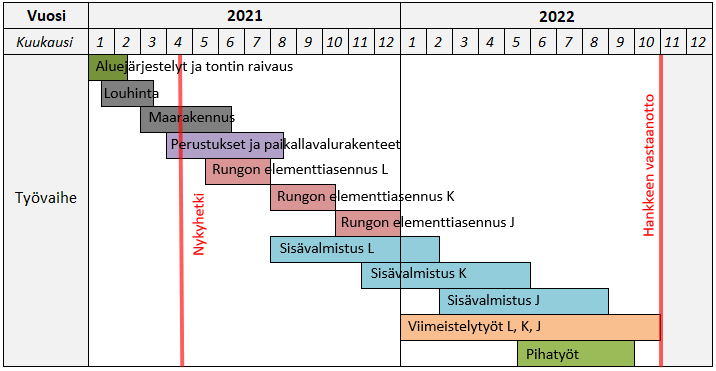

Aikataulu:
