Viikkotiedote vko 16

L-talo:

Asunnoissa on käynnissä loppusiivous ja viimeistelytyöt. Alla näkyvässä kuvassa talosaunan paneelityöt käynnissä.

K-talo:

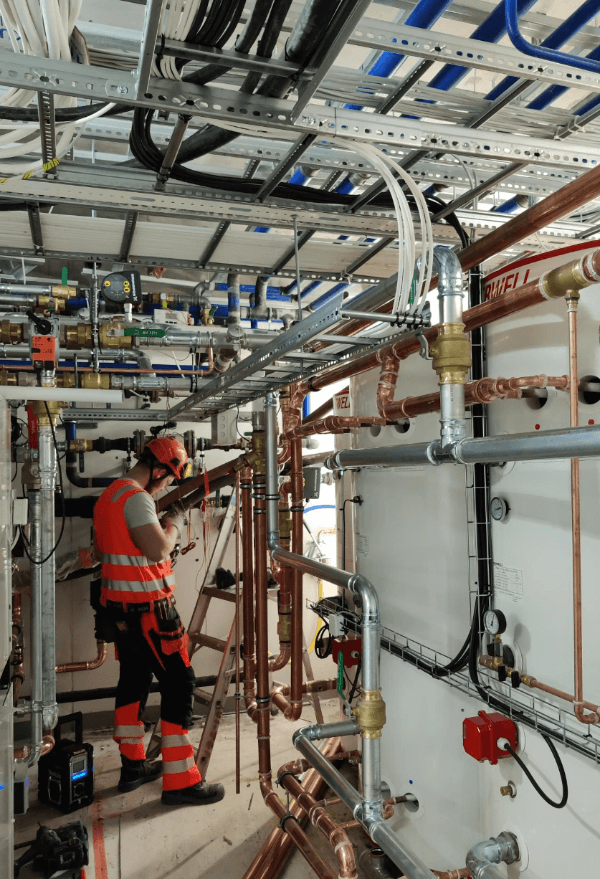

K-talossa eteisten ja keittiöiden kiintokalusteasennustyöt sekä lvis-työt. Työt ovat käynnissä myös yleisissä tiloissa. Alla näkyvässä kuvassa K-talon lämmönjakohuone, jossa on nähtävillä melkoinen putkien ja johtojen viidakko. L-talossa on vastaavanlainen lämmönjakohuone. L-talossa onkin alkamaisillaan jo taloteknisten järjestelmien koekäytöt.

16 k tate

J-talo:

Käynnissä on lvis- työt ja väliseinien tuplaustyöt. Alla näkyvässä kuvassa levitetään juuri plaanotasoitetta asunnon lattialle.

Työturvallisuus:

Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:

TR-mittaus: 96,13 % (Sisäinen mittaus, mitattu 22.4.2022)

Harjannostajaiset:

Harjannostajaiset on perinteikäs rakentajien juhla, jotka pidetään perinteisesti rakennuksen vesikattotöiden valmistuttua. Ennen vanhaan katon nostamiseen tarvittiin useampi henkilö, joten työ korvattiin heille järjestämällä juhlat. Tämän työmaan harjannostajaiset pidettiin keskiviikkona rakenteilla olevassa autohallissamme. Ohjelmassa oli puheita, ruokailu sekä musiikkia. Juhlan järjesti tämän kohteen tilaajat eli  Espoon asunnot ja Asuntosäätiö.

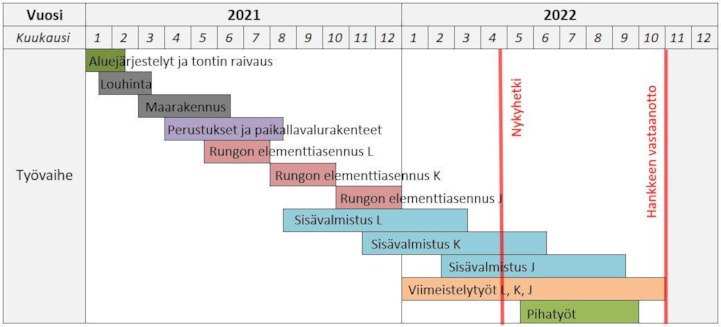

Aikataulu:

16 aikata
