Viikkotiedote vko 17

Käynnissä olevat työvaiheet:

L-talo

VSS holvi valettiin tällä viikolla onnistuneesti.

K-talo

Nostot valettu tänään. Muottipurku käynnissä

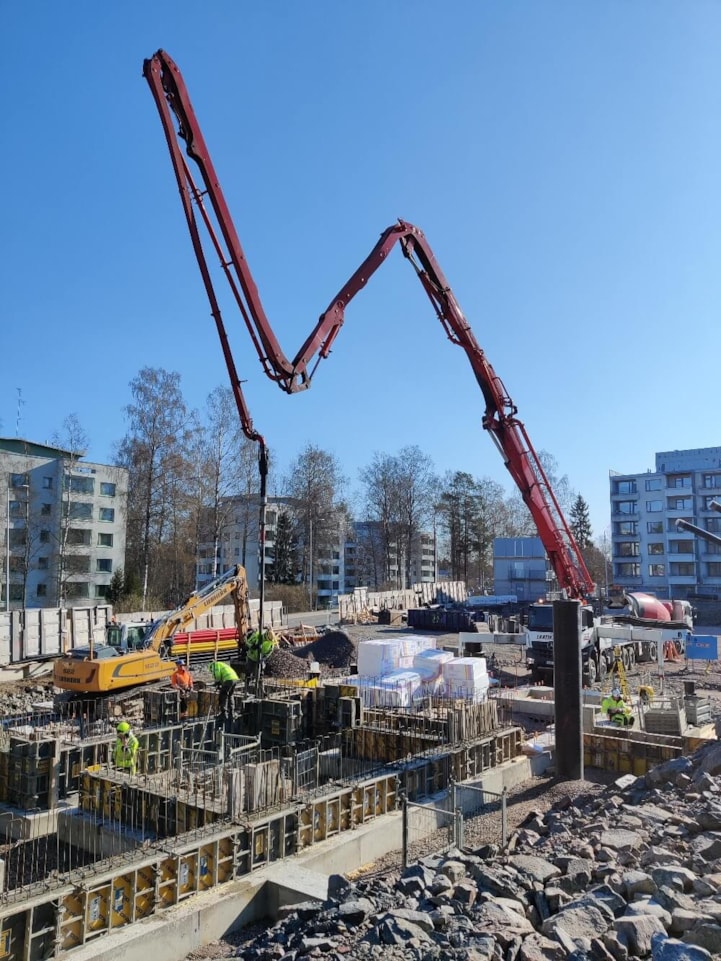

17 pumppaus K

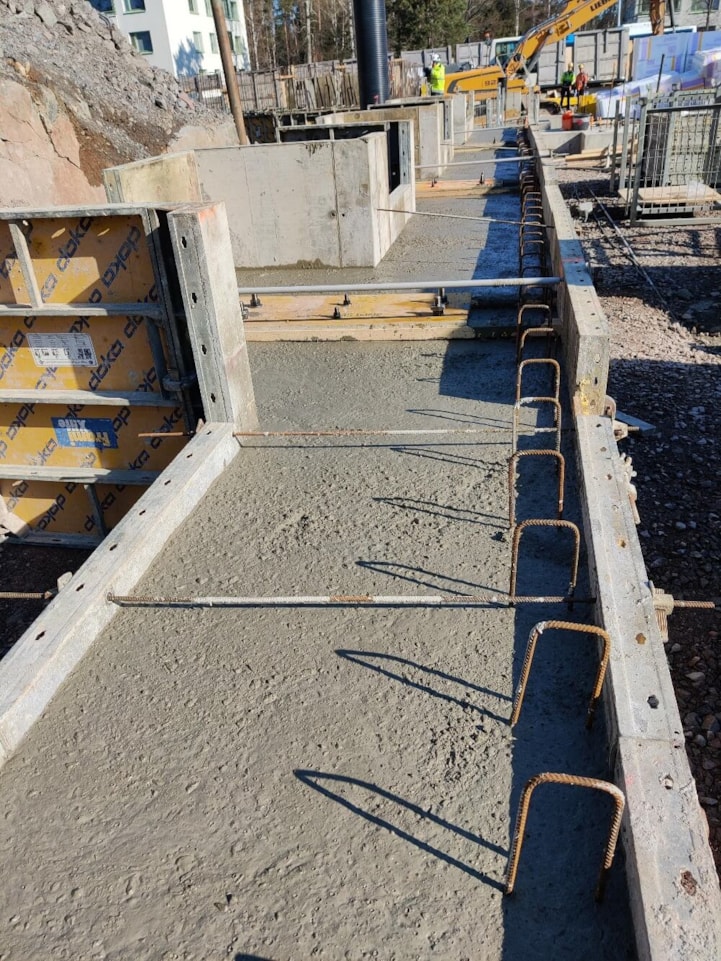

17 valu

J-talo

Muottikaluston siirto ja kokoaminen on aloitettu nyt myös J-talon pohjalla (kansikuva).

Ensiviikolla:

Työmaa alkaa siirtyä hiljalleen perustusvaiheesta runkovaiheseen. Ensiviikolla työmaalla alkaa torninosturin kokoaminen. Tähän liittyvät mahdolliset liikenteen seisahtumiset / katualueiden muutokset ilmoitamme etukäteen naapurustolle.

Lisäksi vietämme ensiviikolla NCC:n omaa työturvallisuusviikkoa. Ensiviikon viikkotiedotteessa kerromme tästä taspahtumasta lisää.

Työturvallisuus:

Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:

TR-mittaus: 94,96 % (sisäinen mittaus, mitattu 30.4.2021)

Aikataulu:

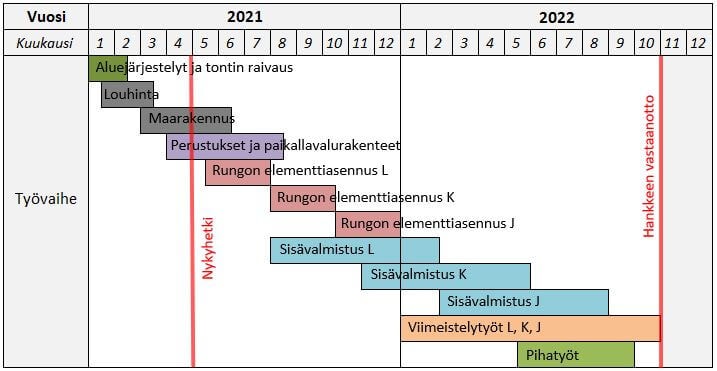

17 aikataulu
