Viikkotiedote vko 21

Käynnissä olevat työvaiheet:


L-talo

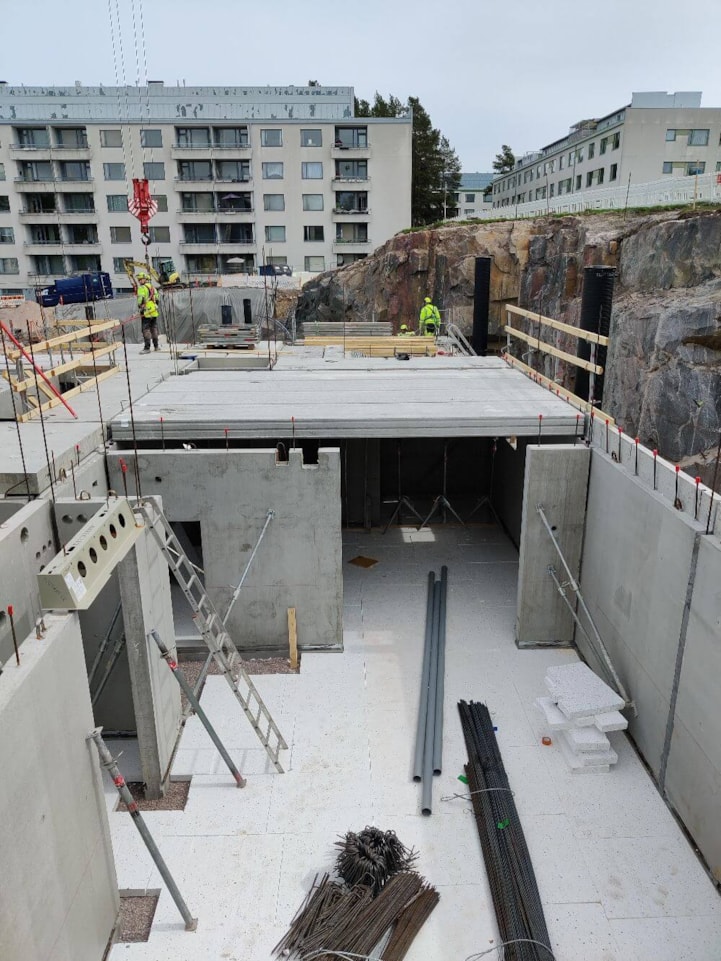

Tällä viikolla L-taloon päästiin asentamaan ensimmäistä välipohjakerrosta (kuva 1). Tässäkin kohteessa välipohja tehdään ontelolaatoista, jotka ovat teräksestä ja betonista valmistettuja laattaelementtejä. Elementtien sisällä on pitkittäissuuntaisia tyhjiä onteloita, jotka tekevät laatasta kevyemmän ja valmistuksessa tarvittavan betonin määrä vähenee. Onteloita voi käyttää tarvittaessa esimerkiksi sähköjohtojen kulkureittinä.

21 L-talo


K-talo


Väestönsuojan seinät valettiin tällä viikolla.
Kohteen maantasokerrosten julkisivut ovat uritettua harmaata betonia (kuva 2). Julkisivut tulevat olemaan muutoin pääosiltaan valkobetonipintaisia sandwich -betonielementtejä.

21 k


Autohalli

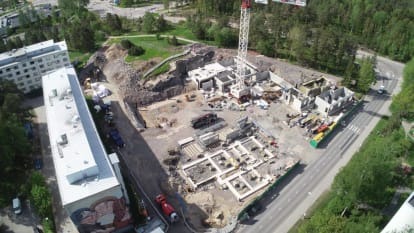

Myös muutamia autohallin runkoelementtejä on asennettu L ja K-talon väliin (kansikuva).


Työturvallisuus:


Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 97,04 % (sisäinen mittaus, mitattu 28.5.2021)


Aikataulu:

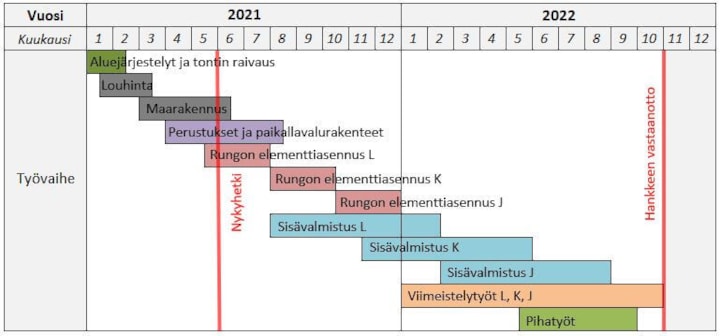

21 aikataulu
