Viikkotiedote vko 32
L-talo
Asuntojen ikkunat on asennettu nyt 1-4 kerroksiin.

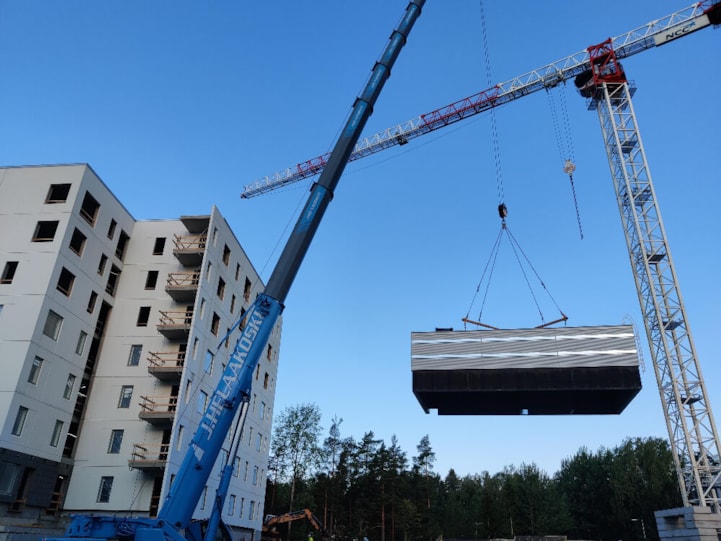

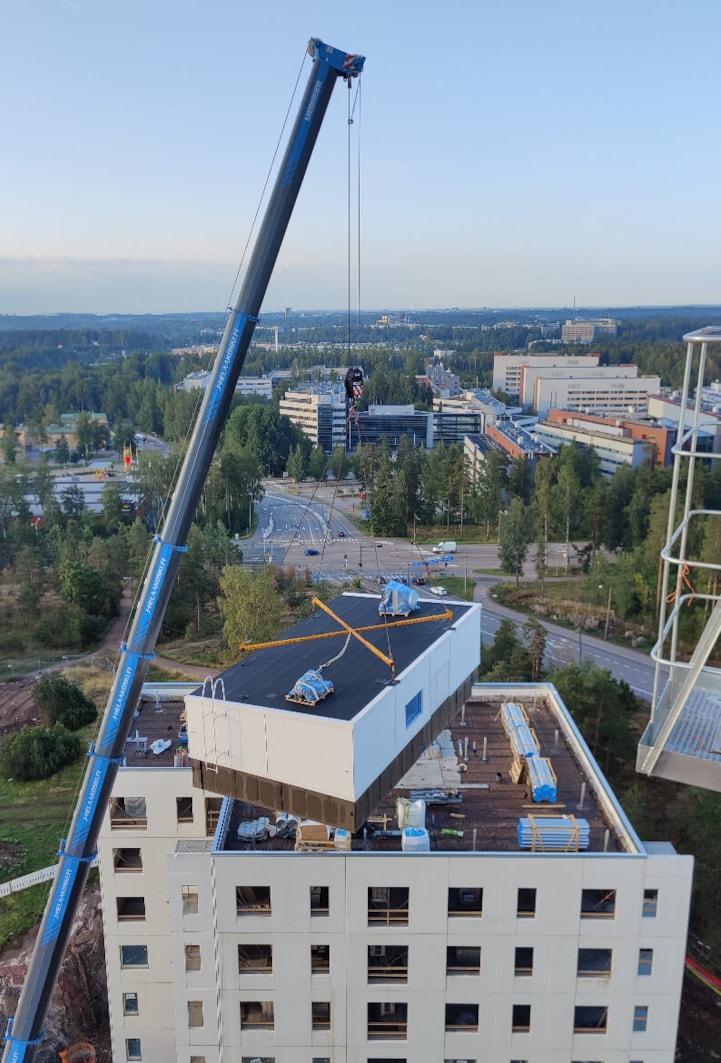

Ilmanvaihtokonehuone sijoittuu aina talokohtaisesti rakennusten katoille. IVKH nostettiin tällä viikolla L-talon katolle autonosturilla. IVKH on koottu jo valmiiksi tehtaalla lattiaa lukuun ottamatta.

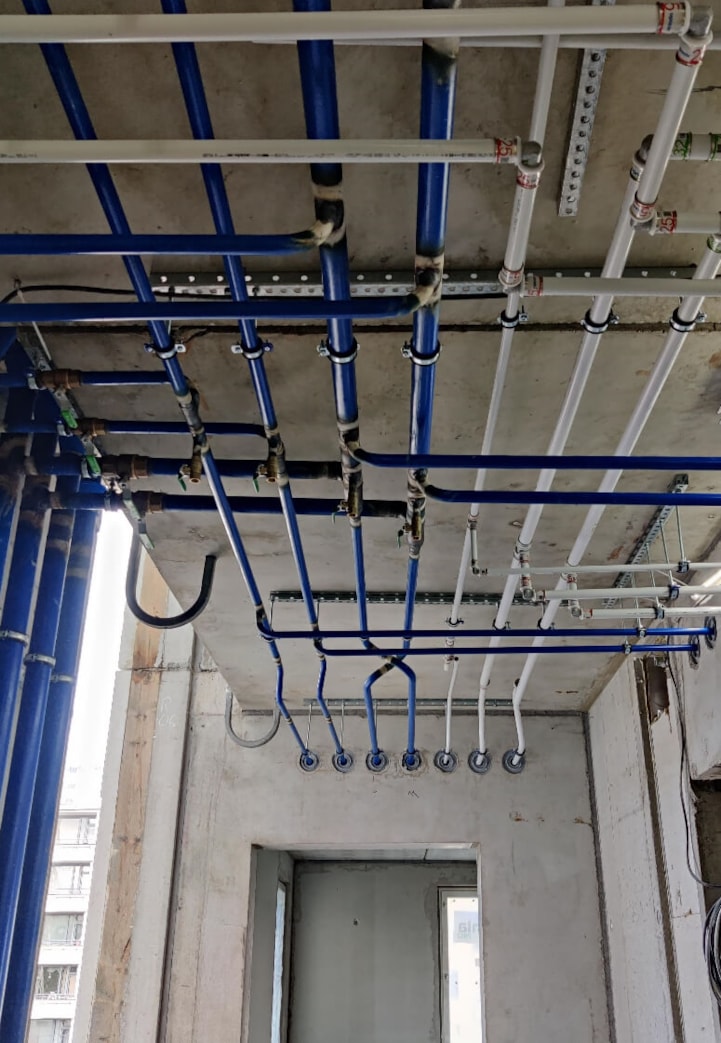

Talotekniikka työt jatkuvat kerroksissa ja asunnoissa.

K-talo
Käynnissä on sisäpuolen lattioiden täytöt.
Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 98,55 % (ulkoinen mittaus, mitattu 12.8.2021)

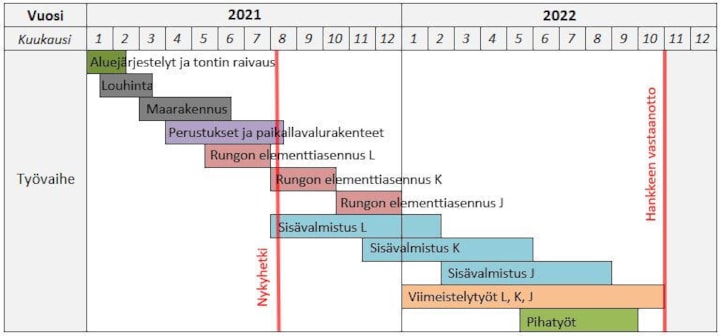

Aikataulu:
