Viikkotiedote vko 33
Työmaan kuulumiset:

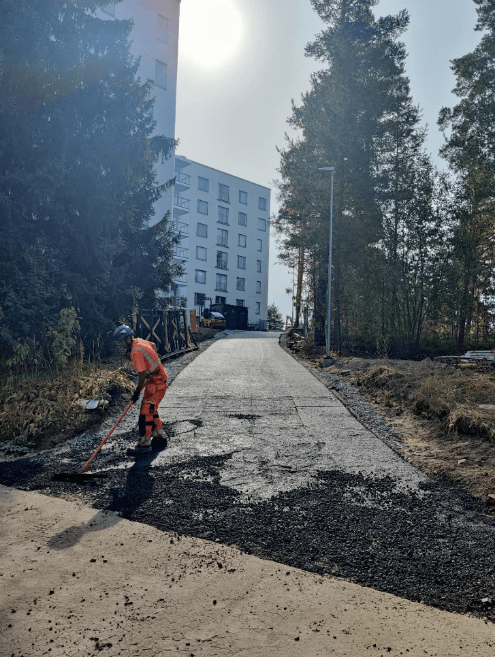

Käynnissä on tontti 6 hulevesityöt sekä työmaan pihatyöt. L- ja K-talon taakse tulee pelastustie, jonka asfaltointityöt aloitettiin tänään (kuva1).

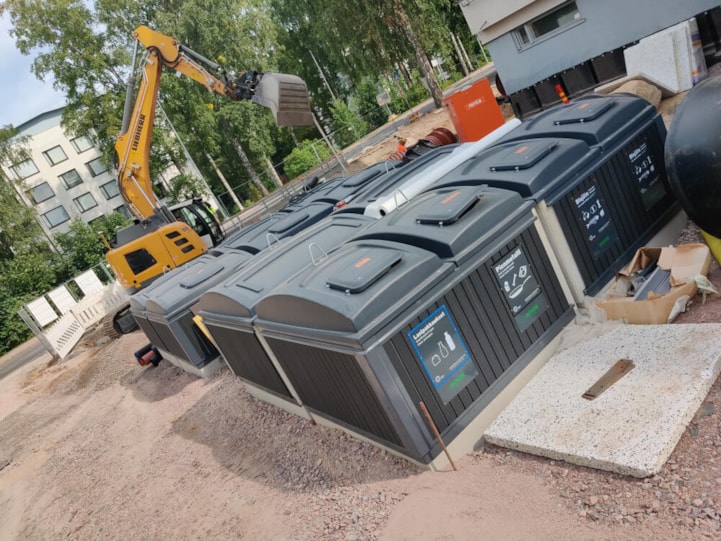

Asuntojen keittiöihin on järjestetty hyvät syntypaikkalajittelu mahdollisuudet. Eli asukas voi suoraan keittiössä jo lajitella jätteensä, joka helpottaa kierrättämistä. Pihalla J-talon vieressä on kohteen Molok syväkeräys-säiliöt 7 eri jätejakeelle (kuvat 2 ja 3)


Tämän viikon keskiviikkona pidimme kolmannen ja samalla viimeisen Joutsenmerkin auditoinnin. Auditointi meni hyvin eikä poikkeamia tullut. Näillä näkymin lokakuussa voimme hakea tätä ympäristömerkkiä kohteelle 😊
Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 96,47% (Sisäinen mittaus, mitattu 18.8.2022)

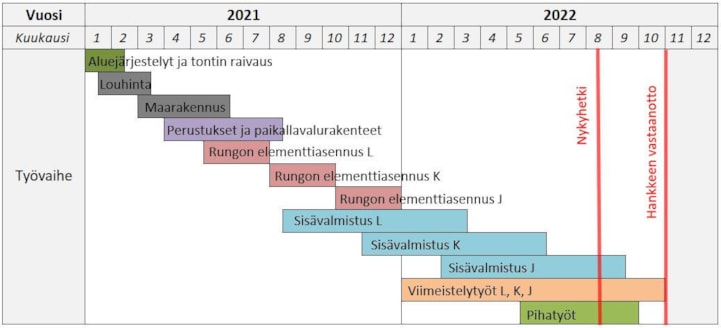

Aikataulu:
