Viikkotiedote vko 38

L-talo

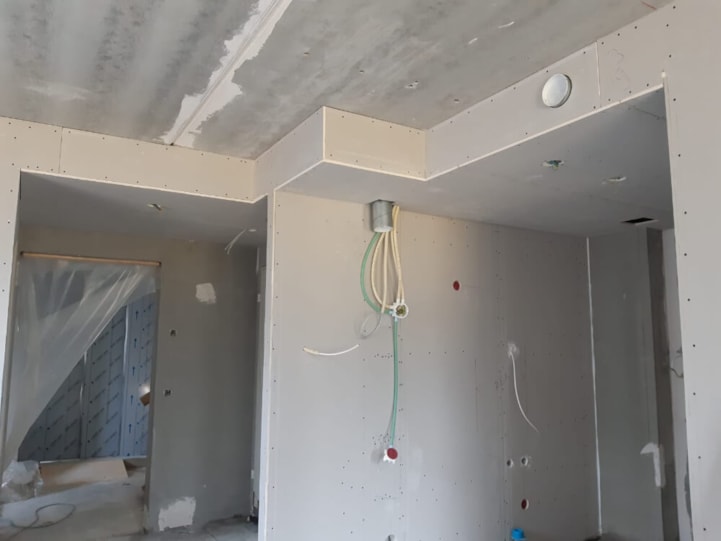

L-talon väliseinien tuplaustyöt sekä alakattotyöt on päästy aloittamaan 1. kerroksessa (kuva 1). Tässä työvaiheessa väliseinät laitetaan umpeen levyttämättömältä puolelta kipsilevyillä, kun seinän sisään jäävät johdotukset on saatu asennettua ja tarkastettua.

38 väliseinät

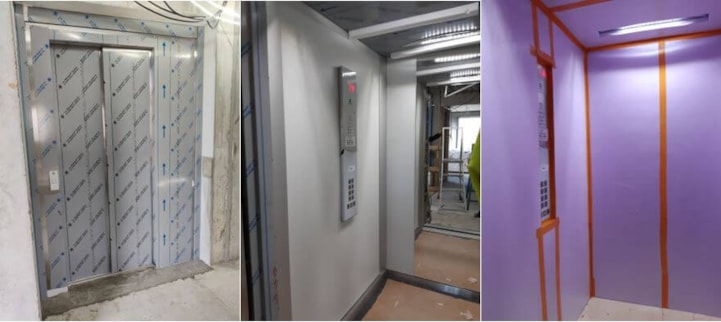

Olemme asentaneet nyt myös L-talon lopullisen hissin. Hissinä on Schindlerin henkilöhissi, jonka suojasimme eristelevyillä rakennustöiden ajaksi (kuva 2).

38 hissi

K-talo

Tällä hetkellä käynnissä on 4. kerroksen ontelolaatta asennus.

Autohalli

Autohallin kannen (osa 1) muottityöt jatkuvat. Lisäksi sokkeleiden vedeneristystyöt ovat käynnissä.

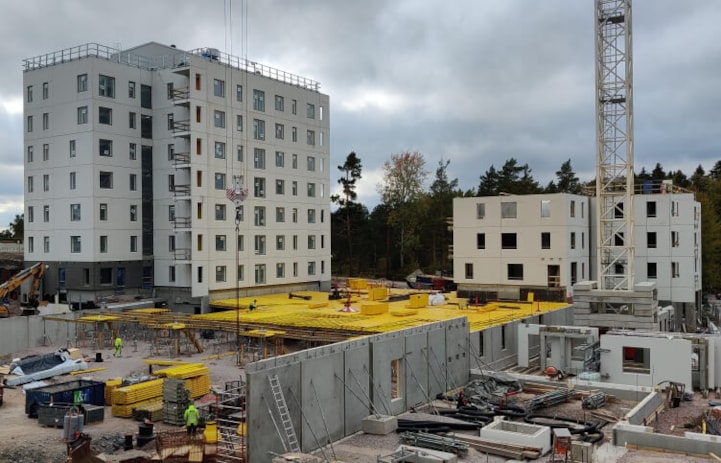

38 piha

Työturvallisuus:

Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:

TR-mittaus: 96,27 % (sisäinen mittaus, mitattu 23.9.2021)

Aikataulu:

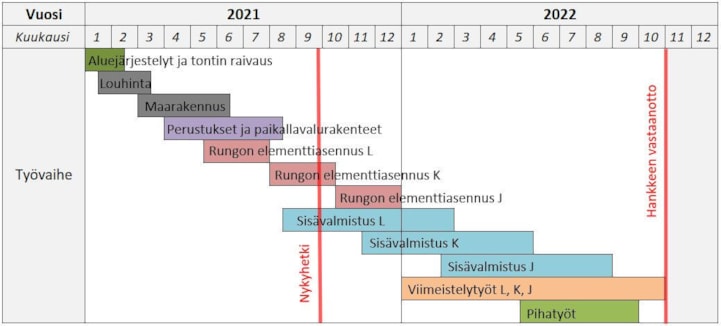

38 aikataulu
