Viikkotiedote vko 40
L-talo
Käynnissä väliseinä ja alakattotyöt, putkityöt, putkieristetyöt ja väliseinäjohdotukset. Keskiviikko aamuna L-talon katolta näkyi kaunis auringon nousu.

K-talo
Tällä hetkellä käynnissä on 6. kerroksen onteloasennus.

Autohalli

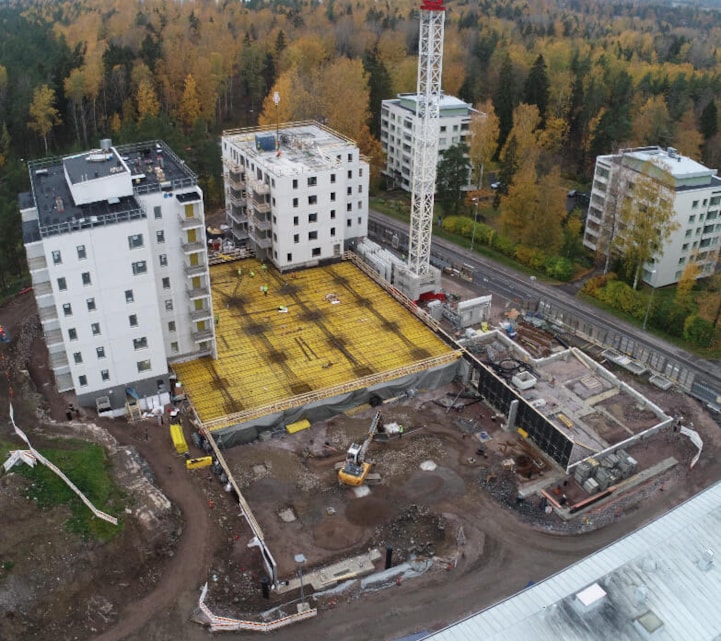

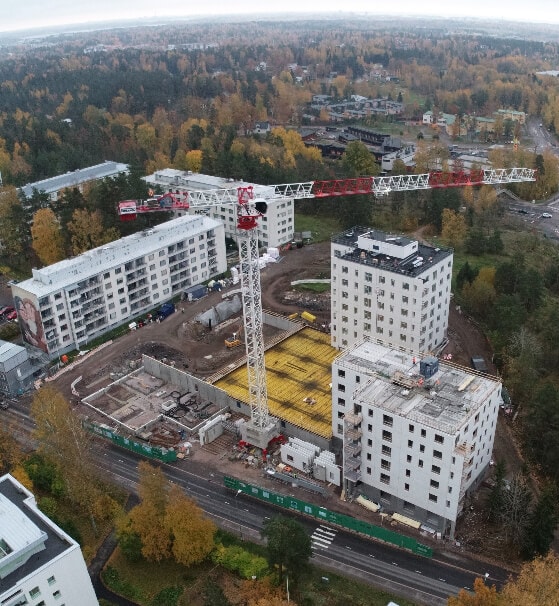

Kannen ensimmäisen osan valu on suunniteltu vko 41 ti (12.10.2021). Valutyöt aloitetaan aamulla klo 6.00 ja ne loppuvat myöhemmin illalla. Valun suuruuden takia betoniautojen liikennöinti on erittäin vilkasta Karakalliontiellä. Valun jälkeen valupinnalle suoritetaan hierto. Hiertotyö suoritetaan koneellisesti ja tästä työvaiheesta aiheutuu meluhäiriötä ympäristöön. Pahoittelemme tästä työvaiheesta syntyvää häiriötä alueen asukkaille.
Vesisateessa ei voi valaa, joten valuun otetaan huomioon säävaraus. Mahdollisen epävakaan sään takia valu saatetaan suorittaa edellisenä päivänä (11.10) tai seuraavana päivänä (13.10).

Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 98,65 % (sisäinen mittaus, mitattu 8.10.2021)

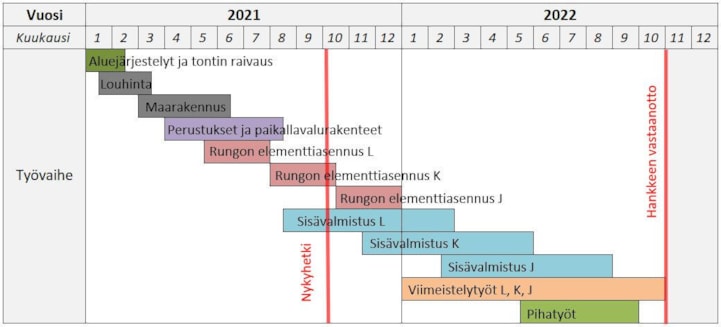

Aikataulu:
