Viikkotiedote vko 44
L-talo:

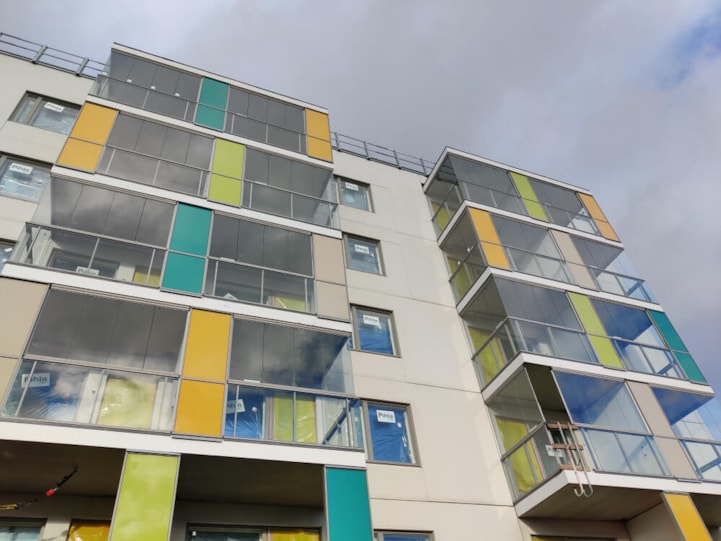

Käynnissä on parvekkeiden kaideasennukset, väliseinä- ja alakattotyöt, putkityöt, putkieristetyöt, sähkötyöt sekä lämpölattiatyöt. L-talon eteläpuolen parvekkeet ovat nyt myös saaneet kaiteiden lisäksi lasituksen sekä tehostelasit jokaiseen parvekkeeseen.

K-talo:
Käynnissä on vesikattotyöt, ikkuna- ja parvekeoviasennus sekä putkityöt.
J-talo:

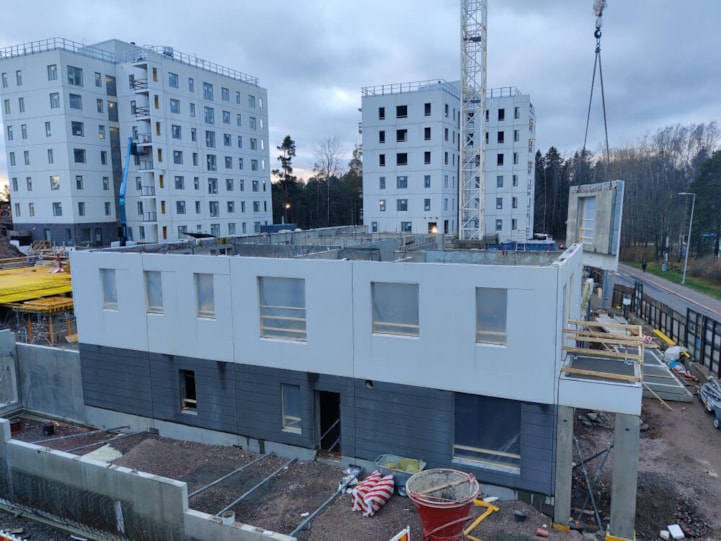

Elementtiasennus on käynnissä J-talon 2. kerroksessa.

Autohalli:

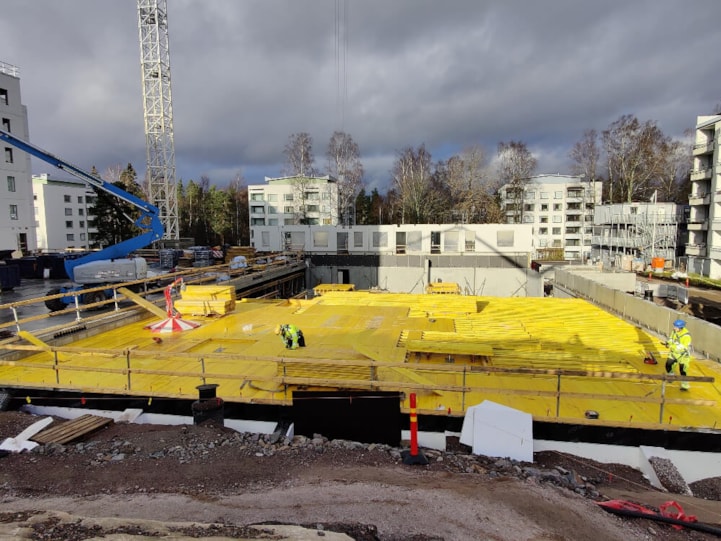

Autohallin kannen osa 2 muotitustöitä on päästy nyt aloittamaan.

Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 96,69 % (Sisäinen mittaus, mitattu 4.11.2021)

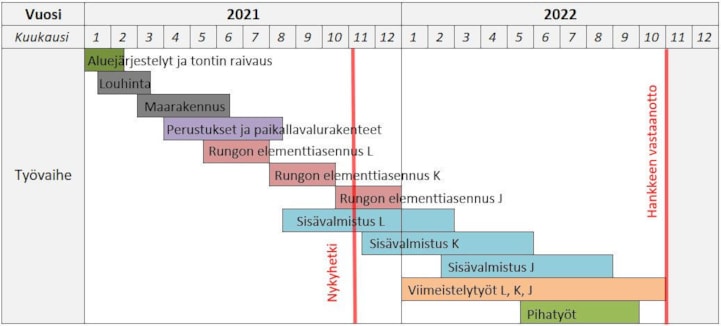

Aikataulu:
