Viikkotiedote vko 9

Työmaan kuulumiset:

Louhintatyöt on saatu päätökseen työmaalla. Kiitos alueen asukkaille kärsivällisyydestä louhintatöiden aikana. Louhinnan loppukatselmukset ovat tulossa lähiaikoina naapurikiinteistöjen asuntoihin, jotka katselmoitiin myös ennen louhintatöiden aloitusta. Tästä katselmuksesta infotaan asukkaita etukäteen vielä myöhemmin.

Käynnissä olevat työvaiheet:

Käynnissä on K-talon pohjien teko, sadevesi- ja salaojaviemäreiden sekä putkistojen asennus.

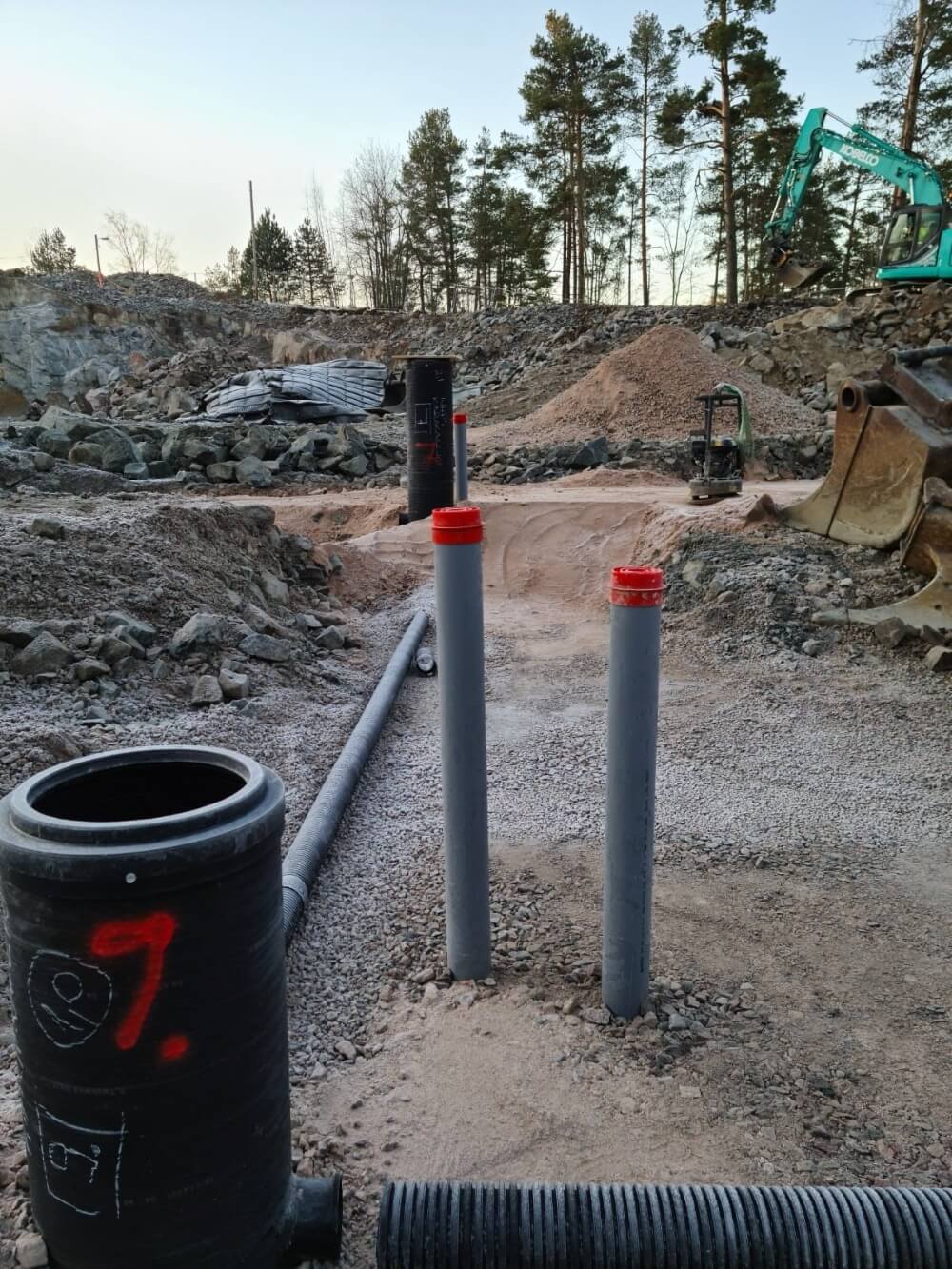

9 k talo

Tulevan L-talon vieressä on jyrkkä kallion reuna, joka on rusnattu eli putsattu irtonaisista kivistä ja lohkareista. Kallioon on myös tehty kalliopultitus, joka vahvistaa mekaanisesti kalliota sitomalla kalliolohkot toisiinsa. Näin kallion lähettyvillä on turvallista työskennellä.

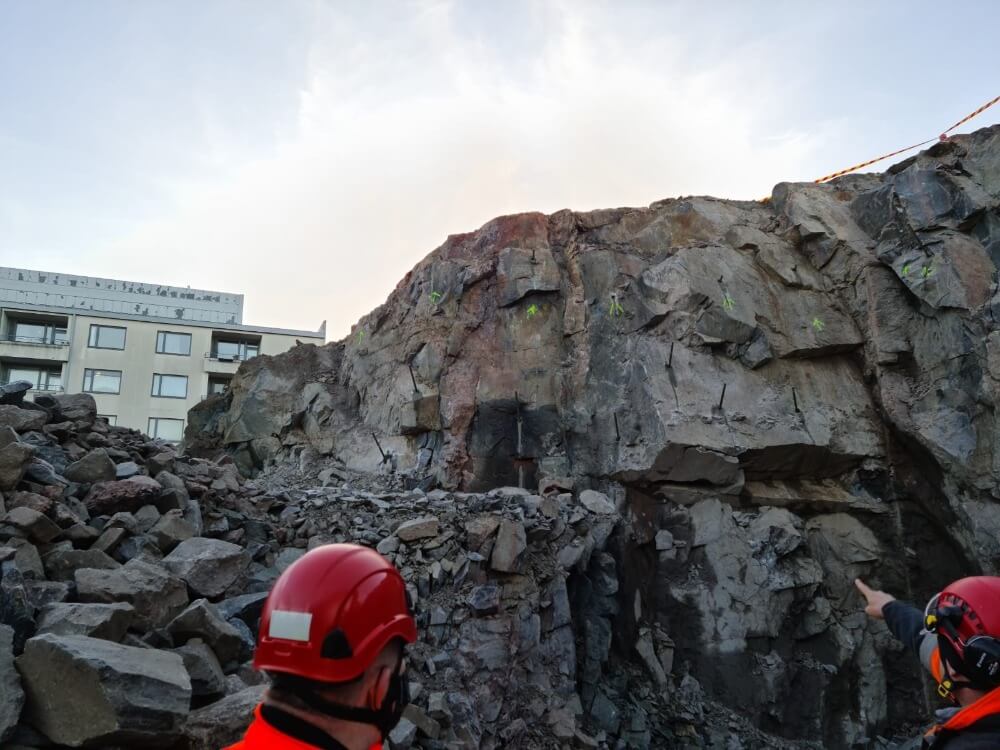

9 kallio

Tulevat työvaiheet:

  • L-talon anturapohjat
  • Maalämpökaivojen poraus

Työturvallisuus:

Tulemme suorittamaan viikoittain turvallisuusmittauksen maanrakennusvaiheessa (MVR-mittaus) ja rakentamisvaiheessa (TR-mittaus). Lisäksi TR- mittauksen tulee suorittamaan työmaan ulkopuolinen mittaaja kerran kuukaudessa. MVR- ja TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoinen maanrakennusvaiheen turvallisuusmittauksen tulos:

MVR-mittaus: 97,06% (sisäinen mittaus, mitattu 5.3.2021)

Aikataulu:

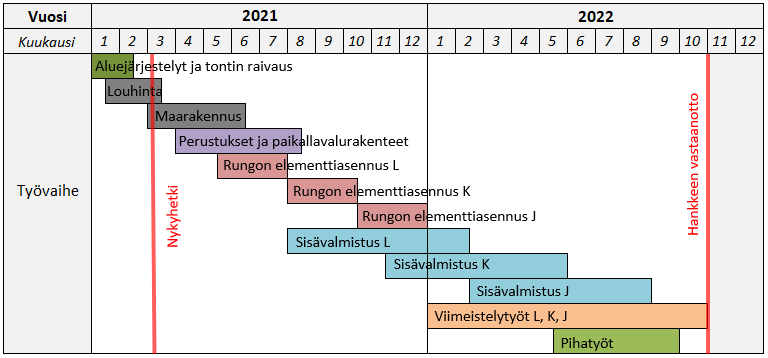

9 aikataulu
