Viikkotiedote vko 10/2022
Työturvallisuus
- Viikon 10/2022 TR-mittaus: 98,2 %
- Kaikilla työmaalla työskentelevillä tai työmaalla vierailevilla tulee olla NCC:n yleisen ohjeen mukaiset suojavarusteet.
- Perehdytys: https://www.ncc.fi/liikekumppaneille/tyomaaperehdytys/
942
tapaturmatonta työpäivää
Käynnissä olevat työvaiheet
- Kevyiden väliseinien työt jatkuvat 12. kerroksessa.
- Eteisten alakattotyö jatkuu 12. kerroksessa.
- Asuntojen tasoitetyöt valmiit lukuunottamatta 1. ja 12. kerrosta.
- Maalaustyöt valmiit 9. kerroksessa ja porrashuoneessa.
- Kalusteasennus jatkuu ensi viikolla kerroksessa 9.
- Laminaattityöt jatkuvat ensi viikolla kerroksessa 6.
- Laatoitustyöt jatkuvat 2. 7. ja 8. kerroksessa.

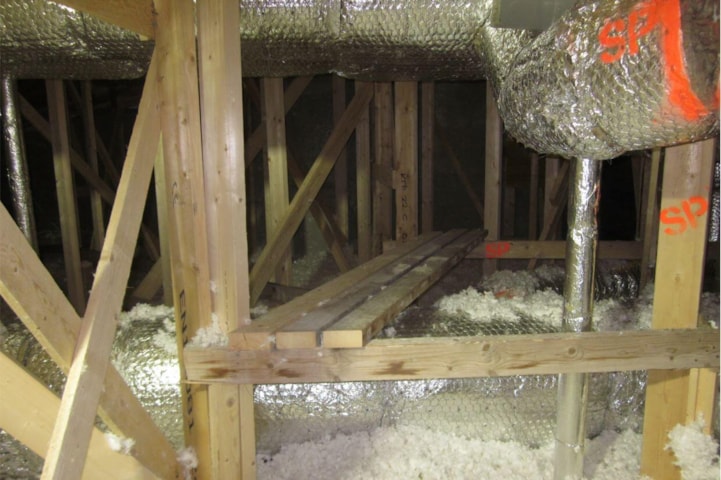

- Ullakon puhallusvilla on asennettu.
- Sähkökalustus on käynnissä asunnoissa.
- Ilmanvaihtotyöt valmiit ullakolla, jatkuvat IV-konehuoneessa.
- Lämpö- ja vesijohtotyöt käynnissä asunnoissa, vesikalustus on käynnissä.
- Keittiöiden liesikupujen asennus on käynnissä.
Kuvia

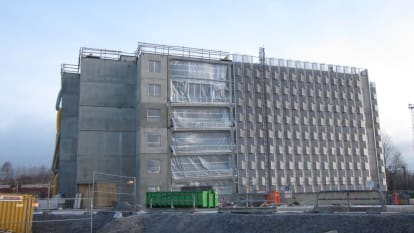

Pääkuvassa naapuritontilla rakenteilla oleva pysäköintilaitos, jonne tulevat myös Kruunun tulevien asukkaiden pysäköintipaikat.
