Viikkotiedote vko 31/2021
Käynnissä olevat työvaiheet
- Superlaattojen asennus 7. kerroksessa on valmis.
- Ensi viikolla jatkuu 8. kerroksen runko.
- Ikkuna-asennukset on tehty 1. ja 5. kerroksessa.
- Kevyiden väliseinien teko jatkuu 4. kerroksessa.
- Lattialämmitystyöt ja vesijohtojen asennus käynnissä asunnoissa.
- Lämpölinjojen teko on aloitettu 1. kerroksessa.
- Sähköasennukset käynnissä 4. kerroksen asunnoissa.
- Nousujohtojen veto on käynnissä kerroksissa 1 - 6.
- Ilmanvaihtotyöt käynnissä 3. kerroksen asunnoissa.
Työturvallisuus
- Viikon 31 TR-mittaus: 99,3.
- Kaikilla työmaalla työskentelevillä tai työmaalla vierailevilla tulee olla NCC:n yleisen ohjeen mukaiset suojavarusteet.
- Perehdytys: https://www.ncc.fi/liikekumppaneille/tyomaaperehdytys/
- Korona ohjeistus: https://www.ncc.fi/koronaviruksen-aiheuttamat-toimenpiteet-nccn-tyomailla/
Muuta
942
tapaturmatonta työpäivää
Kuvia

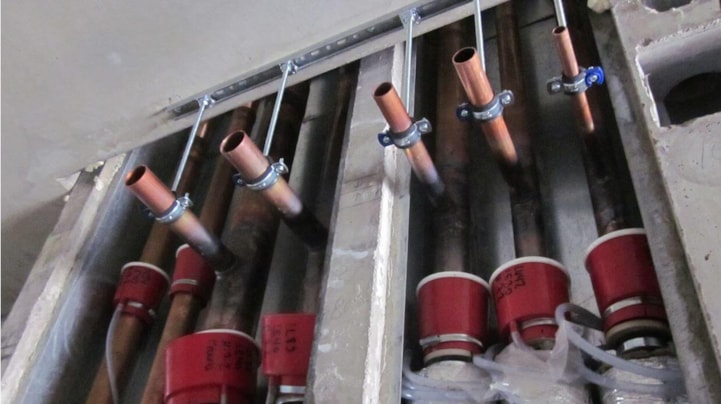

- Pääkuvassa 1. kerroksen katon lämpölinjoja.
-
- Toisessa kuvassa näkyy 2. kerroksen hormin asennuksia.
