Viikkotiedote vko 37/2021
Käynnissä olevat työvaiheet
- 11. kerroksen runkotyöt käynnissä.
- Ikkuna-asennukset valmiit 9.krs saakka
- Kevyiden väliseinien teko jatkuu 6. kerroksessa. Seinien tuplaus käynnissä 3. kerroksessa.
- Sähköasennukset käynnissä asunnoissa.
- Ilmanvaihtotyöt käynnissä asunnoissa.
- Putkityöt käynnissä asunnoissa.
- 5.krs kermikatkojen purku käynnissä.
- Julkisivumuuraus valmis luoteissivulla, jatkuu ensi viikolla lounaissivulla.
- Julkisivurappaus, saumojen villoitus ja ikkunapenkkien asennus käynnissä. Ensi viikolla aloitetaan pohjarappaus.
Työturvallisuus
- Viikon 36 TR-mittaus: 96,3 %.
- Kaikilla työmaalla työskentelevillä tai työmaalla vierailevilla tulee olla NCC:n yleisen ohjeen mukaiset suojavarusteet.
- Perehdytys: https://www.ncc.fi/liikekumppaneille/tyomaaperehdytys/
- Korona ohjeistus: https://www.ncc.fi/koronaviruksen-aiheuttamat-toimenpiteet-nccn-tyomailla/
Muuta
Kuvia

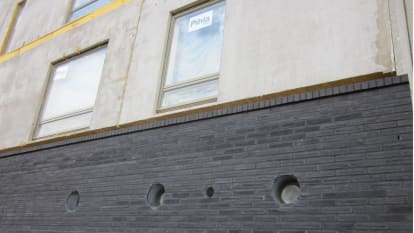

- Pääkuvassa rakennuksen luoteissivun julkisivumuuraus. Myös rappauksen pohjatöitä näkyvissä.
942
tapaturmatonta työpäivää
