Viikkotiedote vko 41/2021
Käynnissä olevat työvaiheet
- Ullakon katon ontelolaattojen asennus käynnissä. Ontelolaattojen saumavalu ensi maanantaina.
- Ikkuna-asennukset valmiit 11.krs saakka.
- Kevyiden väliseinien tuplaus ja eteisten alakattotyö käynnissä 5. ja 6. kerroksessa, työt aloitettu myös 7. kerroksessa.
- Asuntojen tasoitetyöt käynnissä 3. kerroksessa.
- Lattioiden Plaano-tasoitus tehty 3. kerroksessa, tänään valetaan 4. ja 6. kerros.
- Sähköasennukset käynnissä asunnoissa.
- Ilmanvaihtotyöt käynnissä asunnoissa.
- Lämpö- ja vesijohtotyöt käynnissä asunnoissa.
- Julkisivun pohjarappaus ja saumojen villoitus käynnissä rakennuksen koillis- ja kaakkoissivuilla.
Työturvallisuus
- Viikon 41 TR-mittaus: 98,3 %.
- Kaikilla työmaalla työskentelevillä tai työmaalla vierailevilla tulee olla NCC:n yleisen ohjeen mukaiset suojavarusteet.
- Perehdytys: https://www.ncc.fi/liikekumppaneille/tyomaaperehdytys/
- Korona ohjeistus: https://www.ncc.fi/koronaviruksen-aiheuttamat-toimenpiteet-nccn-tyomailla/
Muuta
Kuvia

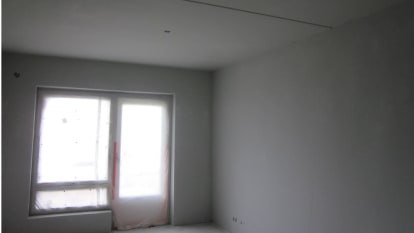

- Kuvassa 3. kerroksen asuntojen tasoitetyötä.
-
942
tapaturmatonta työpäivää
