Viikkotiedote vko 46/2021

Työturvallisuus

Käynnissä olevat työvaiheet

  • Vesikaton puutyöt jatkuvat ristikkoasennuksilla.
  • Kevyiden väliseinien työt jatkuvat 8. ja 10. kerroksessa.
  • Eteisten alakattotyö jatkuu 7. kerroksessa.
  • Asuntojen tasoitetyöt valmistuvat 6. kerroksessa ensi viikon alussa.
  • Maalaustyöt jatkuvat 6. kerroksessa ensi viikolla.
  • Lattioiden Plaano-tasoitus 8. kerros ensi viikon keskiviikkona.
  • Laatoitustyöt jatkuvat 3. kerroksessa.
  • Sähköasennukset käynnissä asunnoissa.
  • Ilmanvaihtotyöt käynnissä asunnoissa.
  • Lämpö- ja vesijohtotyöt käynnissä asunnoissa.
  • Julkisivun pohjarappaus ja primerointi ovat valmistuneet.

Kuvia

Pääkuvassa vesikaton ristikoiden asennusta.

46-21 B

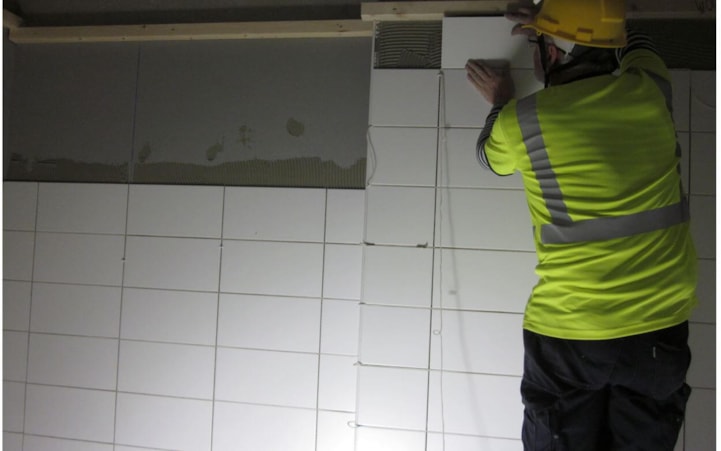

Laatoitus käynnissä 3. kerroksen kylpyhuoneissa.
