Käynnissä olevat työvaiheet
- Rakennuspohjan kaivutyöt jatkuvat.
- Porapaalut on porattu ja katkottu. Ensi viikolla paalujen betonointi, koko paalutustyö valmis viikolla 6.
- Viemäröintityöt on aloitettu. Viemärikanaalien louhinta talon vieressä tehty viikolla 5.
Työturvallisuus
- Kaikilla työmaalla työskentelevillä tai työmaalla vierailevilla tulee olla NCC:n yleisen ohjeen mukaiset suojavarusteet.
- Perehdytys: https://www.ncc.fi/liikekumppaneille/tyomaaperehdytys/
- Korona ohjeistus: https://www.ncc.fi/koronaviruksen-aiheuttamat-toimenpiteet-nccn-tyomailla/
Muuta
Kuvia

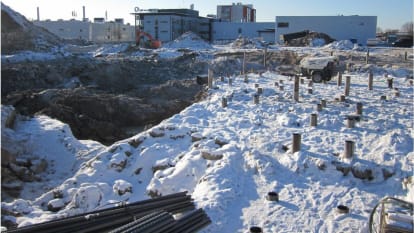

- Valokuvassa talon pohjan porapaalutusta, paalut on katkottu määräkorkeuteen.
- Vasemmalla auki kaivettuna rakennuksen alapuolinen kalliopinta, ja reunimmaisena viemärikanaalin louhintaa.
