Ikkunoiden haalaus ja asennus jatkuu

Kesäkelit ovat auttamatta takana ja olemme menossa kohti kylmää ja pimeää vuodenaikaa. Tähän varaudumme myös työmaalla: pihavalaistuksen tulee olla kunnossa ja talvikunnossapitovälineet helposti saatavilla, kun talvi taas yllättää suomalaiset.

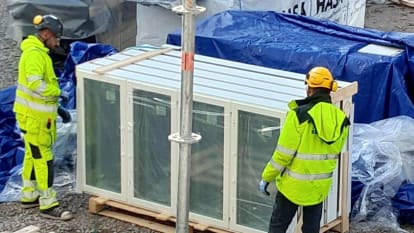

Puu-alumiini-ikkunoiden haalaus kerroksiin jatkuu. Paketit puretaan pihalla, ikkunat kuljetetaan työmaahissillä oikeaan kerrokseen ja siirretään telineiltä julkisivuun tehdyn aukon kautta sisälle rakennukseen. Työ on tehtävä huolellisesti, sillä isojen ikkunoiden mahtuminen on joskus senteistä kiinni.

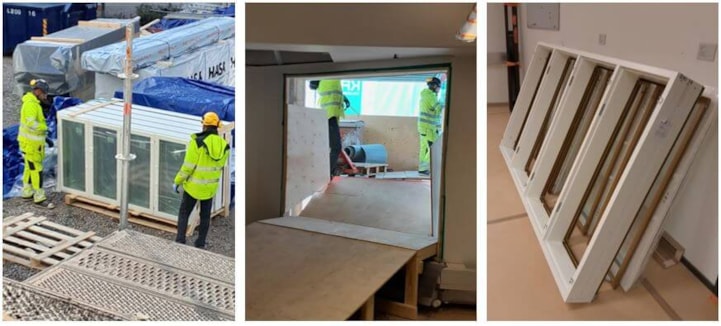

Kuvakooste1


B-talon sisällä jatkuvat alakattojen yläpuoliset työt; palokatkot ja kittaukset. Myös ikkunoiden tiivistys ja wc-ryhmien kuilujen muuraus etenee.
Maalausurakasta on pidetty aloituspalaveri ja työt lähtevät käyntiin alkavalla viikolla. B-talon vesikatolla olevassa konehuoneessa on aloitettu IV-asennukset.

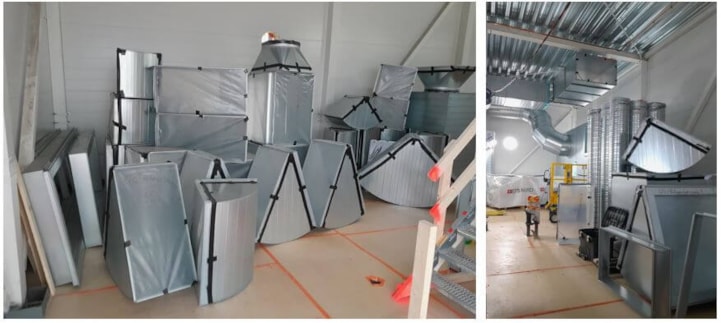

Kuvakooste3


Kiinteistön uusi lämmönvaihdin on asennettu ja kytketty kaukolämpöverkkoon - sisätiloihin saadaan lämpöä ja vesihanoista myös lämmintä vettä.

Kellarikerroksessa meneillään oleva viemäriputkien uusiminen etenee suunnitelmien mukaisesti. Työntekijöiden sosiaalitilojen wc:t saadaan käyttöön ensi viikolla.

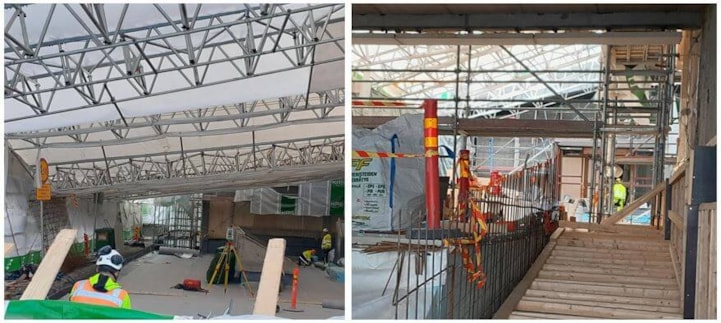

Kuvakooste2

Pihakannen kolmoslohkolla ovat käynnissä valmistelevat työt, ja lohko valetaan perjantaina 16.9. Kakkoslohkolla puolestaan rakennetaan sokkelimuotteja.
Pihakannella olevat kattoikkunat tiivistetään ja karmit huoltomaalataan.

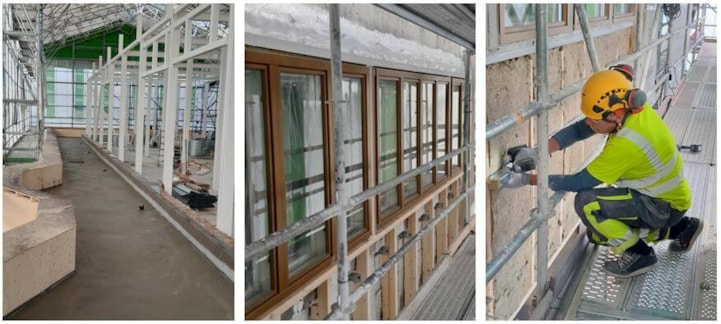

Kuvakooste4

B-talon vesikaton peltityöt ja julkisivusäleikköjen asennus käynnistyy. A-talon vesikatto on nyt valettu ja seuraavana ovat vuorossa kermityöt.
Konehuoneen paroc-elementtien asennus on aloitettu.
