Aikataulua seurataan yhdessä urakoitsijoiden kanssa
Työmaalla puhalletaan yhteen hiileen. Ikäviltä yllätyksiltä voidaan välttyä, kun töiden etenemistä seurataan yhdessä urakoitsijoiden kanssa.
Ikkunat ovat B-talossa paikoillaan ja uuden julkisivun rakennustyöt ovat käynnissä. Runko- ja levytystyöt ovat edenneet hyvin ja pintalevyjäkin on päästy asentamaan.

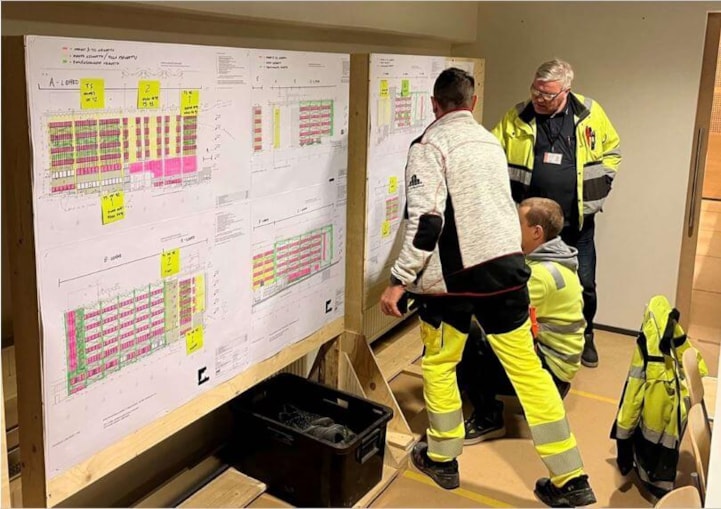

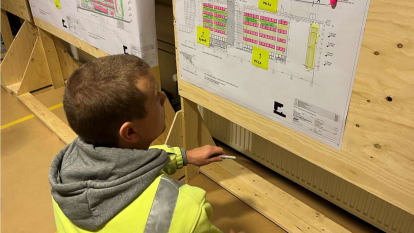

Julkisivu-urakan etenemistä valvotaan päivittäin visuaalisen aikatauluseurantatyökalun avulla. Lisäksi urakoitsijan kanssa pidetään viikoittain palaveri, jossa käydään urakkaa läpi myös pidemmällä aikajänteellä. Viikkosuunnitelmissa varmistetaan, että tulevien työvaiheiden tekemiseen on tarvittavat edellytykset. Ja jos jokin työvaihe ei ole toteutunut suunnitelmien mukaan, se huomataan ajoissa. Viivästyksen syy selvitetään ja ratkaisu etsitään yhdessä.

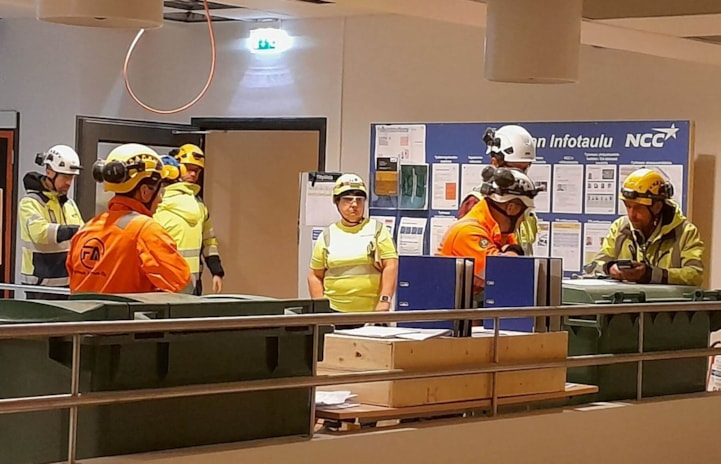

Kiinteistön sisäpuolella tehtävistä töistä NCC:n työnjohto pitää urakoitsijoiden nokkamiehille päivittäin aamupalaverin, jossa käydään läpi päivän aikana tehtävät työvaiheet.
Sisällä ovat meneillään talotekniikkatöiden lisäksi muun muassa palokatko-, maalaus-, väliseinä- ja ikkunoiden tiivistystyöt.
Vesikatolla, B-talon IV-konehuoneessa jatkuvat asennustyöt, ja kuluvalla viikolla päästiin aloittamaan konehuoneen putkityöt suunnitellun aikataulun mukaan. A-talossa konehuoneen asennukset lähtivät käyntiin kuluvalla viikolla.
Telineasentajat ovat jatkossa työmaalla vain tarvittaessa. Kaikista isoista nostoista tulee sopia erikseen NCC:n työnjohdon kanssa vähintään kaksi päivää ennen työvaihetta. Toimintatapa koskee myös mahdollisia telinemuutoksia.
