Viikkotiedote 10/2025
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 10 TR- mittaustulos oli 97,08 % ulkoisessa kalibrointimittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne

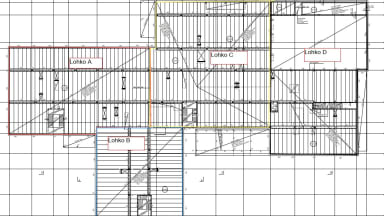

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D

Käynnissä olevat työvaiheet:
- Julkisivumuuraus D-lohko
- Konesaumatun peltikaton asennus C- ja D-lohko
- Kevyet väliseinät B- , C- ja D-lohko 1.krs
- Julkisivun peltityöt
- Tasoitetyöt liikuntasali
- Maalaustyöt C-lohko 2.krs
- Sääsuojan purkutyöt positio 3
- Talotekniikan asennustyöt
- Ilmanvaihtokoneiden asennus


Kuvat: Ilmanvaihtokoneiden ja lämmönjakolaitteiston asennus käynnissä

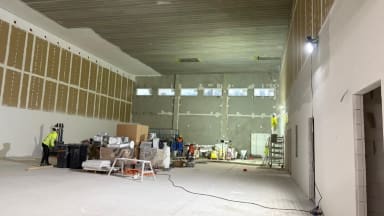

Kuva: Tasoitetyöt käynnissä liikuntasalissa
Valmistuneet työvaiheet:
- Kevyet väliseinät A-lohko 1.krs
- IV-kammion pintalattiavalu
- Maalaustyöt B-lohko 2.krs
Kuva: IV-kammion pintalattiavalu käynnissä

Kuva:B-lohkon 2.krs lattiat tasoitettu
Alkavat työvaiheet:
- 2.krs mattotyöt A-lohko 2.krs
- Laatoitustyöt A-lohko 2.krs
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
