Viikkotiedote 11/2025
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 11 TR- mittaustulos oli 98,90 % työmaan sisäisessä mittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne
Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D

Käynnissä olevat työvaiheet:
- Konesaumatun peltikaton asennus D-lohko
- Kevyet väliseinät C- ja D-lohko 1.krs
- Julkisivun peltityöt
- Talotekniikan asennustyöt
- Ilmanvaihtokoneiden asennus
- Mattotyöt A-lohko 2.krs
- Laatoitustyöt A-lohko 2.krs

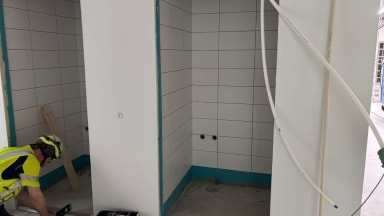

Kuvat: Vedeneristys- ja laatoitustyöt käynnissä 2.krs

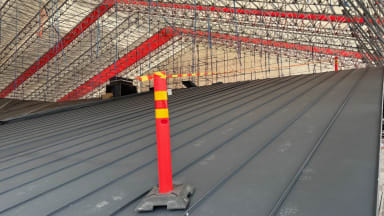

Kuva: Konesaumatun peltikaton asennus käynnissä D-lohkolla
Valmistuneet työvaiheet:
- Julkisivumuuraus D-lohko
- Konesaumatun peltikaton asennus C-lohko
- Tasoitetyöt liikuntasali
- Sääsuojan purkutyöt positio 3
- Kevyet väliseinät B-lohko 1.krs

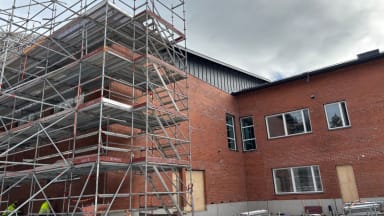

Kuvat: Sääsuojan purku etenee julkisivun valmistumisen mukaisesti

Kuva: IV-kammion raitisilmasäleikkö asennettu
Alkavat työvaiheet:
- Sääsuojan purkutyöt positio 4
- Yläpohjan viimeisen alueen puhallusvillan asennus
- Maalaustyöt liikuntasali
- Tasoitetyöt D-lohko 2.krs
- Lattiatasotteiden pumppaus 2.krs alue 3/3
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
