Viikkotiedote 12/2025
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 12 TR- mittaustulos oli 97,73 % työmaan sisäisessä mittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne
Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D

Käynnissä olevat työvaiheet:
- Konesaumatun peltikaton asennus D-lohko
- Kevyet väliseinät viimeistely
- Julkisivun peltityöt
- Talotekniikan asennustyöt
- Ilmanvaihtokoneiden asennus
- Mattotyöt A-lohko 2.krs
- Laatoitustyöt A- ja B- ja C-lohko 2.krs
- Maalaustyöt liikuntasali
- Sääsuojan purkutyöt positio 4

Kuva: Mattotyöt käynnissä A-lohkon toisessa kerroksessa

Kuva: Laatoitustyöt käynnissä 2.krs

Kuva: Liikuntasalin maalaustyöt käynnissä
Valmistuneet työvaiheet:
- Lattiatasotteiden pumppaus 2.krs alue 3/3
- Yläpohjan viimeisen alueen puhallusvillan asennus
- Tasoitetyöt D-lohko 1.krs

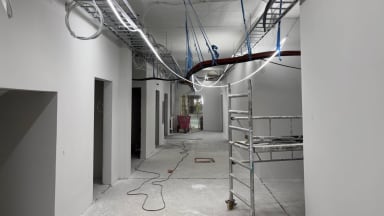

Kuva: Tasoitetyöt valmiit D-lohko 1.krs
Alkavat työvaiheet:
- Tasoitetyöt D-lohko 2.krs
- Mattotyöt B-lohko 2.krs
- Vesikaton sadenvedenpoisto- ja kattoturvatuotteiden asennus jatkuu
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
