Viikkotiedote 13/2025

NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.

Työturvallisuus

Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!

Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.

Työmaalla suoritetaan viikoittain turvallisuusmittauksia.

Viikon 13 TR- mittaustulos oli  98,23 % työmaan sisäisessä mittauksessa.

Työmaa-alueella on työajan ulkopuolella kameravalvonta!

Työmaatilanne

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D



Käynnissä olevat työvaiheet:

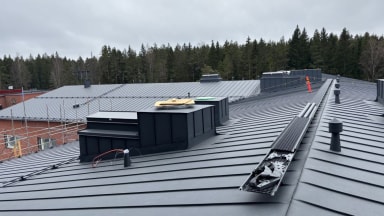

  • Konesaumatun peltikaton asennus D-lohko

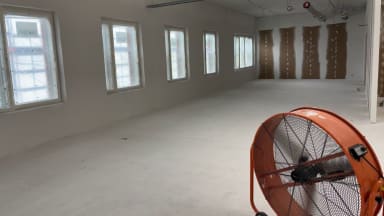

  • Kevyet väliseinät viimeistely
  • Julkisivun peltityöt
  • Talotekniikan asennustyöt
  • Ilmanvaihtokoneiden asennus
  • Tasoitetyöt D-lohko 2.krs
  • Mattotyöt B-lohko 2.krs

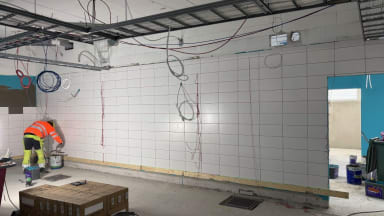

  • Laatoitustyöt B- ja C-lohko 2.krs

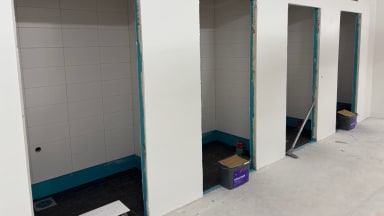

  • Vedeneristys ja laatoitustyöt valmistuskeittiö

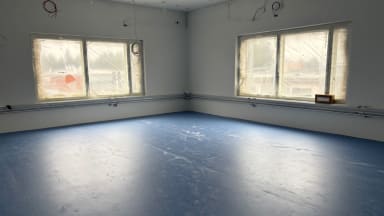

  • Maalaustyöt liikuntasali

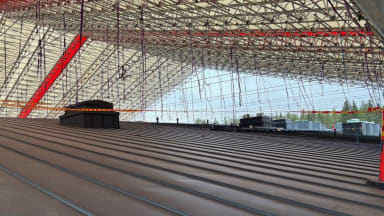

  • Sääsuojan purkutyöt positio 4
  • Maanrakennustyöt
Kuva: Mattotyöt käynnissä B-lohko 2.krs
Kuva: Laatoitustyöt käynnissä B- ja C-lohko 2.krs

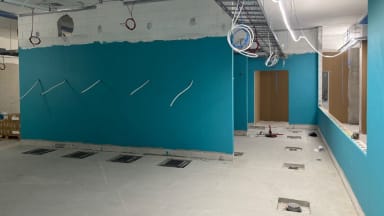

Kuvat: Tasoitetyöt käynnissä D-lohko 2.krs



Kuvat: Vedeneristys- ja laatoitustyöt käynnissä valmistuskeittiössä



Kuvat: Maanrakennustyöt käynnistyneet uudelleen talven ja sääsuojapurun jälkeen



Valmistuneet työvaiheet:

  • Mattotyöt A-lohko 2.krs
  • Laatoitustyöt A-lohko 2.krs
  • Konesaumatun peltikaton asennus C-lohko

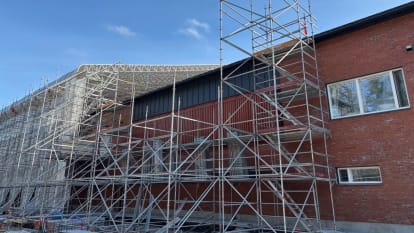

Kuvat: C-lohkon peltikatto valmis ja kattoturvatuotteiden asennus käynnissä



Alkavat työvaiheet:

  • Vedeneristys ja laatoitustyöt D-lohko 2.krs



Rakentavin terveisin

NCC Suomi Oy:n työmaan väki
