Viikkotiedote 2/2025
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 2 TR- mittaustulos oli 98,32 % ulkoisessa kalibrointi mittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne
Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D
Käynnissä olevat työvaiheet:
- Julkisivumuuraus B- ja C-lohko
- Julkisivueristen asennus D-lohko
- Vesikaton aluskatteen asennus D-lohko
- Konesaumatun peltikaton asennus A- ja B-, C-lohko
- Kevyet väliseinät A- ja B-lohko 2.krs
- Puhallusvilla A-lohko
- Pintalattiatyöt A-lohko 1.krs

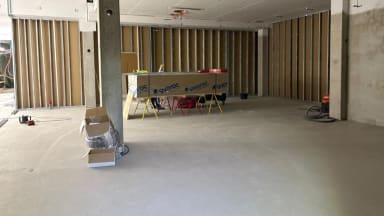

Kuva: 1.krs askeläänieristeen ja lattilämmitysputkiston asennus käynnissä
Kuva: Kevyiden väliseinien työt jatkuvat toisessa kerroksessa
Valmistuneet työvaiheet:
- Vesikaton puutyöt D-lohko
- Väliseinämuuraukset 1.krs
- Julkisivueristen asennus C-lohko
- Pintalattiatyöt 2.krs
Kuva: Vesikaton puutyöt valmistuneet
Kuva: Pintalattiat valettu D-lohkon 2.krs osalta
Alkavat työvaiheet:
- Kattoturvatuotteiden ja ulkopuolen sadevesikourujen asennus alkaa
- Puhtausluokka 1 edellyttämien IV-asennusalueiden valmistelu alkaa
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
