Viikkotiedote 23/2024

NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026

Työturvallisuus

Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!

Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.

Työmaalla suoritetaan viikoittain turvallisuusmittauksia. Maanrakennusvaiheessa suoritamme MVR-mittausta. Viikon 23 MVR mittaustulos oli 100%.

Työmaa-alueella on työajan ulkopuolella kameravalvonta!

Työmaatilanne

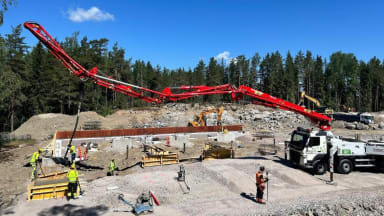

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D

Käynnissä olevat työvaiheet:

  • Maanrakennus
  • Louhinta
  • Jätevesi- ja hulevesi järjestelmän rakentaminen
  • Nauha-anturoiden muottityöt A-lohko
  • Maanvastaisten anturoiden laudoitus- , raudoitus- ja valutyöt
  • Louhitun alueen tasaus ja tiivistys

Valmistuneet työvaiheet:

  • Paaluanturoiden laudoitus-, raudoitus -ja valutyöt A-lohko
  • Perusmuurin laudoitus-, raudoitus- ja valutyö A-lohkon pohjois- ja länsipuolella

Alkavat työvaiheet:

  • Nauha-anturoiden raudoitus- ja valutyöt A-lohko
  • Alapohjan täytön valmistelevat työt

Rakentavin terveisin

NCC Suomi Oy:n työmaan väki
