Viikkotiedote 30/2024
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 30 TR- mittaustulos oli 97,25 %.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne

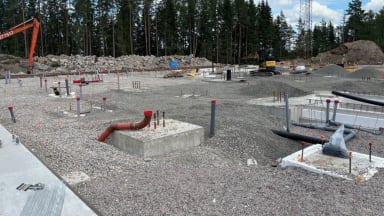

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D

Käynnissä olevat työvaiheet:
- Maanrakennus
- Jätevesi- ja hulevesi järjestelmän rakentaminen
- Anturoiden laudoitus- raudoitus- ja valutyöt D-lohko
- Alapohjan sisäpuoliset täyttötyöt C-lohko
- Sähkön liittymäkaapeleiden putkitus muuntamolta
Valmistuneet työvaiheet:
- Alapohjan viemärityöt A-, B ja C-lohko
- Alapohjan sisäpuoliset täyttötyöt A- ja B-lohko
- Alapohjan eristeiden eristeiden asennus A- ja B-lohko
- Alapohjan raudoitustyöt A- ja B-lohko
- Alapohjalaatan valutyö A-lohko
- Louhintatyöt D-lohko
- Anturoiden laudoitus-, raudoitus- ja valutyöt B- ja C-lohkoilla
- Perusmuurin laudoitustyöt- ja raudoitustyöt B ja C-lohko
- Hissikuilun laudoitus- raudoitus- ja valutyö
Alkavat työvaiheet:
- Perusmuurin ja hissikuilun vedeneristystyöt A-lohko
- Alapohjan valutyö B-lohko
- Alapohjan eristeiden asennus C-lohko


Kuvat: A-lohkon alapohja valettu

Kuvat: B-lohkon alapohja valmiina valua varten

Kuvat: C-lohkon alapohjan sisäpuoleiset täyttötyöt käynnissä

Kuvat: D-lohkon anturatyöt käynnissä.
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
