Viikkotiedote 31/2024

NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä

Työturvallisuus

Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!

Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.

Työmaalla suoritetaan viikoittain turvallisuusmittauksia.

Viikon 31 TR- mittaustulos oli 97,52 %.

Työmaa-alueella on työajan ulkopuolella kameravalvonta!



Työmaatilanne

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D



Käynnissä olevat työvaiheet:

  • Maanrakennus
  • Jätevesi- ja hulevesi järjestelmän rakentaminen
  • Anturoiden laudoitus- raudoitus- ja valutyöt D-lohko
  • Alapohjan sisäpuoliset täyttötyöt C-lohko
  • Sähkön liittymäkaapeleiden putkitus muuntamolta
  • Alapohjan eristeiden asennus C-lohko



Valmistuneet työvaiheet:

  • Sähkön liittymäkaapeleiden putkitus muuntamolta
  • Alapohjan valutyö B-lohko
  • Perusmuurin ja hissikuilun vedeneristystyöt A-lohko
  • Maalämmön keruuputkiston asennus



Alkavat työvaiheet:

  • B-lohkon perusmuurin vedeneristystyöt
  • C-lohkon alapohjan raudoitustyöt
  • D-lohkon alapohjan viemäriasennukset
  • D-lohkon alapohjan täyttötyöt



Kuvat: Hissikuilu eristetty
Kuvat: Sähkön liittymäkaapelit vedetty

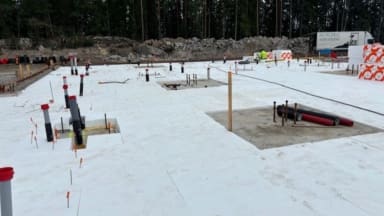

Kuvat: C-lohkon alapohjaeristeiden asennus käynnissä

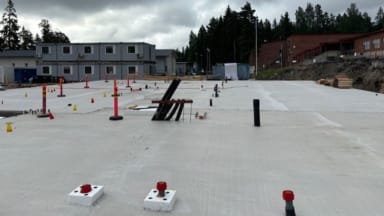

Kuvat: B-lohkon alapohja valettu

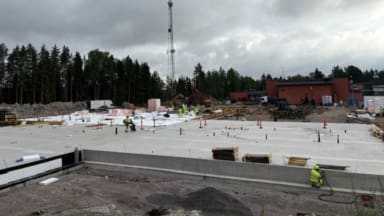

Kuvat: Perusmuurin vedeneristystyöt käynnissä

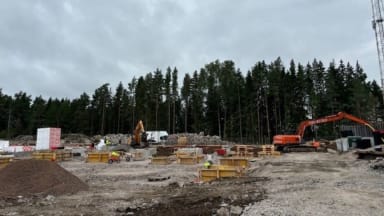

Kuvat: D-lohkon anturatyöt käynnissä

Rakentavin terveisin

NCC Suomi Oy:n työmaan väki
