Viikkotiedote 3/2025
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 3 TR- mittaustulos oli 98,38 % työmaan sisäisessä mittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne

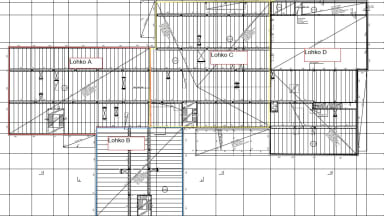

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D

Käynnissä olevat työvaiheet:
- Julkisivumuuraus B- ja C-lohko
- Julkisivueristen asennus D-lohko

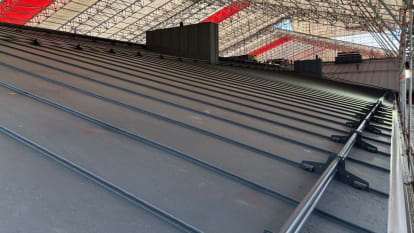

- Konesaumatun peltikaton asennus A- ja B-, C-lohko
- Kevyet väliseinät B- C- ja D-lohko 2.krs
- Pintalattiatyöt A-lohko 1.krs
- Lattialämmitysputkiston asennus B-lohko 1.krs
- Kattoturvatuotteiden ja ulkopuolen sadevesikourujen asennus
- Julkisivun peltityöt

Kuva:Julkisivumuuraus käynnissä B- ja C-lohkolla

Kuvat: Kevyiden väliseinien työt käynnissä B-, C- ja D-lohkolla

Kuva: IV-kanavaeristykset käynnissä yläpohjassa

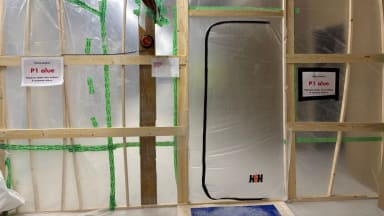

Kuva: IV-kanava-asennukset käynnissä A-lohkon 2.krs P1 puhtausluokka menetelmin

Kuva: Lattialämmitysputkiston asennus B-lohkon 1.krs
Valmistuneet työvaiheet:
- Vesikaton aluskatteen asennus D-lohko
- Vesikaton puutyöt D-lohko
- Kevyet väliseinät A-lohko 2.krs
- Puhallusvilla-asennus A-lohko

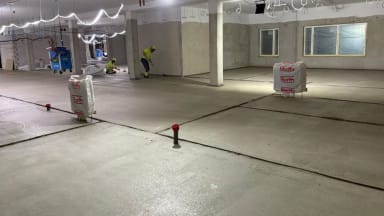

Kuvat: Pintalattiat valettu A-lohkon 1.krs
Alkavat työvaiheet:
- Puhallusvilla-asennus B-lohko
- Kevyet väliseinät A-lohko 1 .krs
- Pintalattian valutyö B-lohko 1.krs
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
