Viikkotiedote 32/2024

NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä

Työturvallisuus

Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!

Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.

Työmaalla suoritetaan viikoittain turvallisuusmittauksia.

Viikon 32 TR- mittaustulos oli 97,96 %.

Työmaa-alueella on työajan ulkopuolella kameravalvonta!

Työmaatilanne

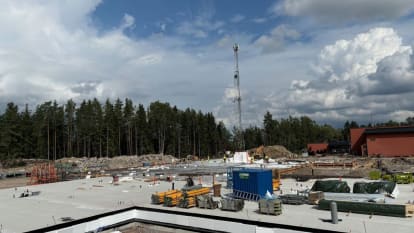

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D



Käynnissä olevat työvaiheet:

  • Maanrakennus
  • Jätevesi- ja hulevesi järjestelmän rakentaminen
  • Anturoiden laudoitus- raudoitus- ja valutyöt D-lohko
  • B-lohkon perusmuurin vedeneristystyöt
  • C-lohkon alapohjan raudoitustyöt
  • D-lohkon alapohjan täyttötyöt
  • D-lohkon alapohjan viemäriasennukset
  • Alapohjan eristeiden asennus D-lohko



Valmistuneet työvaiheet:

  • Alapohjan sisäpuoliset täyttötyöt C-lohko
  • Alapohjan eristeiden asennus C-lohko



Alkavat työvaiheet:

  • Elementtiasennus A-lohko
  • Alapohjan valutyöt C-lohko

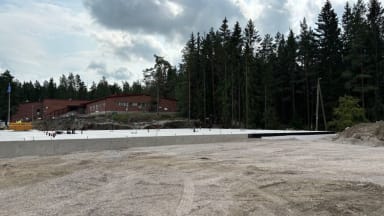

Kuvat: C-lohkon alapohjan raudoitustyöt käynnissä
Kuvat: Autonosturin paikka valmiina A-lohkon elementtiasennusta varten
Kuvat: D-lohkon nauha-anturan ja perusmuurin laudoitus- ja raudoitustyöt käynnissä.

Rakentavin terveisin

NCC Suomi Oy:n työmaan väki
