Viikkotiedote 33/2024
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 33 TR- mittaustulos oli 97,96 % ulkopuolisessa mittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne
Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D
Käynnissä olevat työvaiheet:
- Maanrakennus
- Jätevesi- ja hulevesi järjestelmän rakentaminen
- D-lohkon alapohjan täyttötyöt
- Alapohjan eristeiden asennus D-lohko
- A-lohkon elementtiasennus
Valmistuneet työvaiheet:
- C-lohkon alapohjan raudoitustyöt
- Alapohjan valutyöt C-lohko
- Anturoiden laudoitus- raudoitus- ja valutyöt D-lohko
- D-lohkon alapohjan viemäriasennukset
Alkavat työvaiheet:
- Salaojien asennus A-lohko
- Alapohjan raudoitustyöt D-lohko

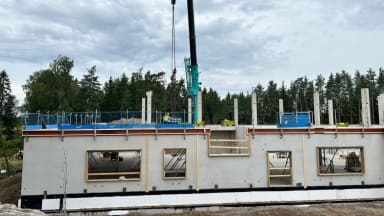

Kuvat: A-lohkon elementtiasennus käynnissä

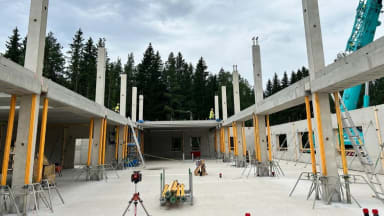

Kuvat: C-lohkon alapohjalaatta valettu ja D-lohkon täyttötyöt sekä eristeasennus käynnissä.
Kuvat: C-lohkon alapohjalaatan valutyö ja A-lohkon elementti asennus käynnissä.
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
