Viikkotiedote 34/2024

NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.

Työturvallisuus

Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!

Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.

Työmaalla suoritetaan viikoittain turvallisuusmittauksia.

Viikon 34 TR- mittaustulos oli 94,79 % ulkopuolisessa mittauksessa.

Työmaa-alueella on työajan ulkopuolella kameravalvonta!

Työmaatilanne

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D



Käynnissä olevat työvaiheet:

  • Maanrakennus
  • Jätevesi- ja hulevesi järjestelmän rakentaminen
  • Salaojien asennus
  • A-lohkon elementtiasennus
  • Alapohjan raudoitustyöt D-lohko
  • Kaukolämpökaivuut käynnissä



Valmistuneet työvaiheet:

  • D-lohkon alapohjan täyttötyöt
  • Alapohjan eristeiden asennus D-lohko



Alkavat työvaiheet:

  • Alapohjan valutyöt D-lohko
  • Sokkelielementtien asennus A-lohko

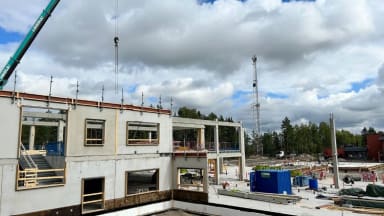

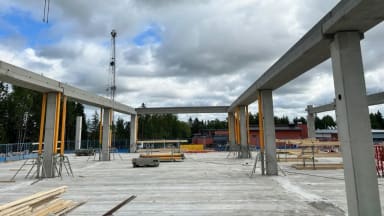

Kuvat: A-lohkon elementtiasennus käynnissä

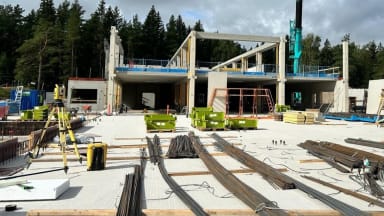

Kuva: D-lohko alapohjan raudoitustyöt käynnissä

Rakentavin terveisin

NCC Suomi Oy:n työmaan väki
