Viikkotiedote 35/2024
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 35 TR- mittaustulos oli 97,55% sisäisessä mittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne
Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D
Käynnissä olevat työvaiheet:
- Maanrakennus
- Jätevesi- ja hulevesi järjestelmän rakentaminen
- Salaojien asennus
- B-lohkon elementtiasennus
- Kaukolämpökaivuut
- Sokkelielementtien asennus A-lohko
- Väestönsuojan laudoitustyöt
Valmistuneet työvaiheet:
- A-lohkon elementtiasennus
- Alapohjan raudoitustyöt D-lohko
- Alapohjan valutyöt D-lohko
Alkavat työvaiheet:
- Väestönsuojan raudoitustyöt
- A-lohkon yläpohjan höyrynsulkukermin asennus
Kuva: D-lohkon alapohjan valutyö käynnissä

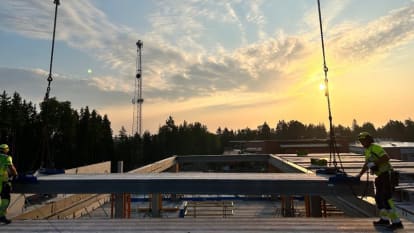

Kuva: A-lohkon yläpohjan ontelolaatta-asennus käynnissä
Kuva: A-lohkon yläpohjan ontelolaataston saumavalut käynnissä
Kuva: A-lohkon sokkelielementtien asennus käynnissä.
Kuva: Väestönsuojan laudoitustyöt ja D-lohkon alapohjan raudoitus käynnissä.
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
