Viikkotiedote 38/2024

NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.

Työturvallisuus

Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!

Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.

Työmaalla suoritetaan viikoittain turvallisuusmittauksia.

Viikon 38 TR- mittaustulos oli  98,15% sisäisessä mittauksessa.

Työmaa-alueella on työajan ulkopuolella kameravalvonta!

Työmaatilanne

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D

Käynnissä olevat työvaiheet:

  • Maanrakennus
  • Jätevesi- ja hulevesi järjestelmän rakentaminen C-lohko
  • Salaojien asennus C-lohko
  • Sääsuojan asennus A-lohko

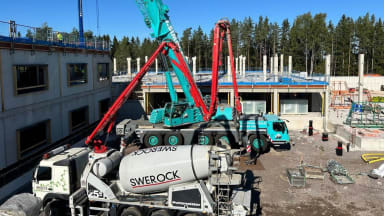

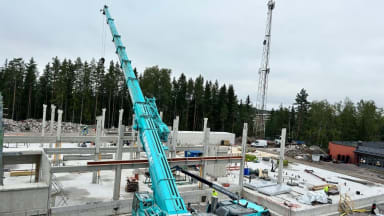

  • C-lohkon elementtiasennus
  • Sokkelielementtien asennus B-lohko
  • Vesikaton puutöiden valmistelevat työt A-lohko
  • B-lohkon yläpohjan höyrynsulkukermin asennus



Kuva: C-lohkon elementtiasennus käynnissä
Kuva: A-lohkon vesikaton puutöiden valmistelutyöt käynnissä

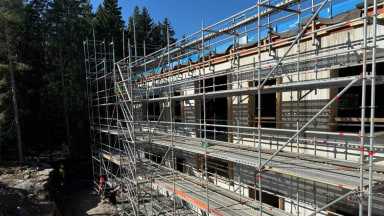

Kuva: A-lohkon muuraustelineiden ja sääsuojan asennustyöt käynnissä

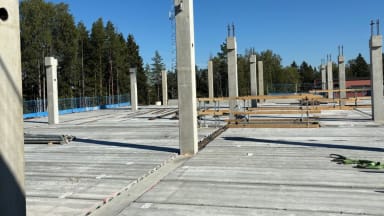

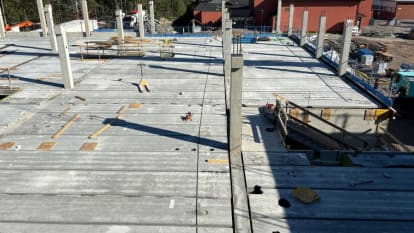

Kuva: C-lohkon välipohjan ontelolaatat asennettu

Valmistuneet työvaiheet:

  • C-lohkon elementtiasennus 1.krs



Alkavat työvaiheet:

  • A-lohko katon sääsuojan asennus
  • A- ja B-lohkon puualumiini-ikkunoiden asennus



Rakentavin terveisin

NCC Suomi Oy:n työmaan väki
