Viikkotiedote 39/2024
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 39 TR- mittaustulos oli 98,76% sisäisessä mittauksessa.
Viikolla 39 Aluehallintovirasto suoritti työmaalla työsuojelutarkastuksen. Tarkastuksessa ei havaittu huomautettavaa työmaan toiminnassa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne
Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D
Käynnissä olevat työvaiheet:
- Jätevesi- ja hulevesi järjestelmän rakentaminen C-lohko
- Sääsuojan asennus A-lohko
- C-lohkon elementtiasennus
- Sokkelielementtien asennus B-lohko
- Vesikaton puutyöt A-lohkon alue 1
- A- ja B-lohkon puualumiini-ikkunoiden asennus

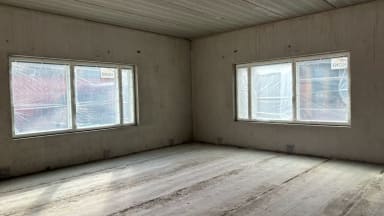

Kuva: A- ja B-lohkon ikkuna-asennukset käynnissä

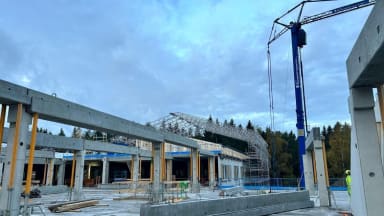

Kuva: C-lohkon elementtiasennus käynnissä
Kuva: Vesikaton puutyöt käynnissä A-lohkon alueella

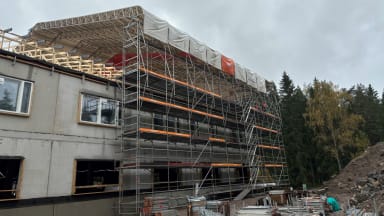

Kuva: A-lohkon muuraustelineiden ja sääsuojan asennus käynnissä.
Valmistuneet työvaiheet:
- B-lohkon yläpohjan höyrynsulkukermin asennus
- A-lohkon alue 1 katon sääsuojan asennus
- Salaojien asennus C-lohko
Alkavat työvaiheet:
- Julkisivun villoitustyöt A-lohko
- D-lohkon elementtiasennus
- B-lohkon vesikaton puutöiden valmistelevat työt
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
