Viikkotiedote 40/2024

NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.

Työturvallisuus

Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!

Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.

Työmaalla suoritetaan viikoittain turvallisuusmittauksia.

Viikon 40 TR- mittaustulos oli  98,14% sisäisessä mittauksessa.

Työmaa-alueella on työajan ulkopuolella kameravalvonta!

Työmaatilanne

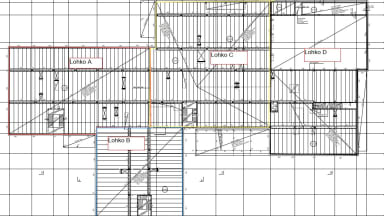

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D



Käynnissä olevat työvaiheet:

  • Muuraustelineiden ja sääsuojan asennus A- ja B-lohko
  • Vesikaton puutyöt A-lohkon alue 1
  • A- ja B-lohkon puualumiini-ikkunoiden asennus
  • Julkisivun villoitustyöt A-lohko
  • D-lohkon elementtiasennus
  • B-lohkon vesikaton puutöiden valmistelevat työt
  • C-lohkon yläpohjan höyrynsulkukermin asennus
  • Betonipintojen hionta

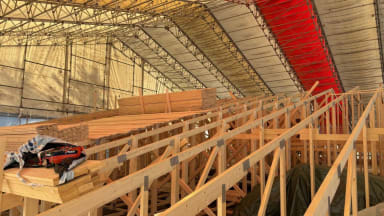

Kuva: Vesikaton puutyöt käynnissä A-lohkon alueella
Kuva: C-lohkon yläpohja ontelot asennettu ja saumat valettu
Kuva: A- ja B-lohkon betonipintojen hionta käynnissä
Kuva: Julkisivun villoitustyöt käynnissä A-lohkolla
Kuva: A-lohkon sääsuojan ensimmäinen vaihe valmis



Kuva: D-lohkon elementti asennus käynnissä

Valmistuneet työvaiheet:

  • C-lohkon elementtiasennus
  • Sokkelielementtien asennus B-lohko
  • Jätevesi- ja hulevesi järjestelmän rakentaminen C-lohko



Alkavat työvaiheet:

  • Väliseinämuuraukset



Rakentavin terveisin

NCC Suomi Oy:n työmaan väki
