Viikkotiedote 4/2025

NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.

Työturvallisuus

Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!

Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.

Työmaalla suoritetaan viikoittain turvallisuusmittauksia.

Viikon 4 TR- mittaustulos oli  98,41 % ulkoisessa kalibrointimittauksessa.

Työmaa-alueella on työajan ulkopuolella kameravalvonta!

Työmaatilanne

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D



Käynnissä olevat työvaiheet:

  • Julkisivumuuraus B- ja C-lohko
  • Julkisivueristen asennus D-lohko

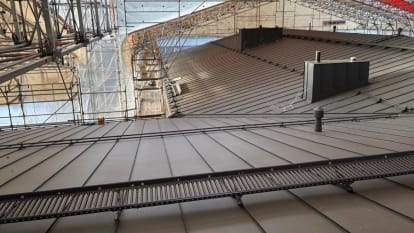

  • Konesaumatun peltikaton asennus A- ja B-, C-lohko
  • Kevyet väliseinät  B- C- ja D-lohko 2.krs
  • Kattoturvatuotteiden ja ulkopuolen sadevesikourujen asennus
  • Julkisivun peltityöt
  • Talotekniikan asennustyöt

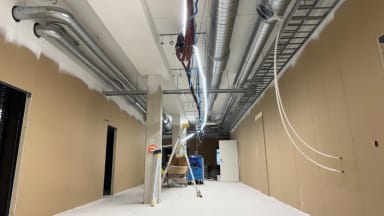

Kuvat: Väliseinätyöt käynnissä toisessa kerroksessa.

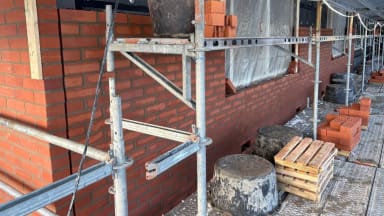

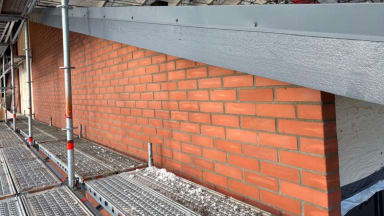

Kuvat: Julkisivumuuraus käynnissä B- ja C-lohkolla

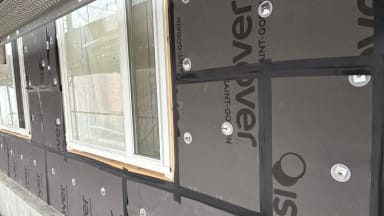

Kuva: Julkisivun eristeiden asennus loppusuoralla D-lohkolla



Valmistuneet työvaiheet:

  • Lattialämmitysputkiston asennus B-lohko 1.krs
  • Pintalattian valutyöt A- ja B-lohko 1.krs
  • Puhallusvilla-asennus B-lohko
  • Äänimittaus suoritettu A-lohkon toisen kerroksen luokkahuoneessa vaatimukset täyttävin tuloksin.
Kuva: Puhallusvilla asennettu B-lohkolle

Alkavat työvaiheet:

  • Tasoitetyöt A-lohko 2.krs
  • Pintalattian valutyö 1.krs ja 2.krs C-lohkossa
  • IV-konehuoneen raitisilmakammion teräsrunkoasennus
  • Sääsuojan purkutyöt A-lohko



Rakentavin terveisin

NCC Suomi Oy:n työmaan väki
