Viikkotiedote 43/2024
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 43 TR- mittaustulos oli 98,89% ulkoisessa mittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne

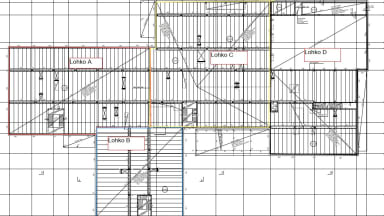

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D
Käynnissä olevat työvaiheet:
- Muuraustelineiden ja sääsuojan asennus C-lohko
- Vesikaton puutyöt A-lohko ja B-lohko
- C-lohkon yläpohjan höyrynsulkukermin asennus
- Väliseinämuuraukset
- Betonipintojen hionta C- ja D-lohko
- D-lohkon hulevesi- ja salaojajärjestelmän rakentaminen
- Kaukolämpölinjan rakentaminen

Kuva: B-lohkon muuraustelineiden ja sääsuoja pääosin valmis

Kuva: Valmistuskeittiön väliseinämuuraukset käynnissä
Kuva: B-lohkon väliseinämuuraukset käynnissä

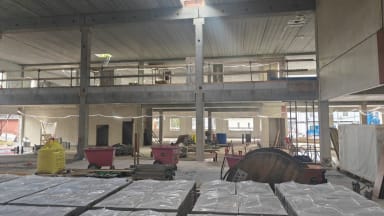

Kuvat: Liikuntasali
Valmistuneet työvaiheet:
- Muuraustelineiden ja sääsuojan asennus A- ja B-lohko
Alkavat työvaiheet:
- C- ja D-lohkon puualumiini-ikkunoiden asennus
- Väliaikainen lämmitys A- ja B-lohko
- D-lohkon yläpohjan höyrynsulkukermin asennus
- B-lohkon julkisivun villoitustyöt
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
