Viikkotiedote 45/2024
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 45 TR- mittaustulos oli 98,08% työmaan sisäisessä mittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne

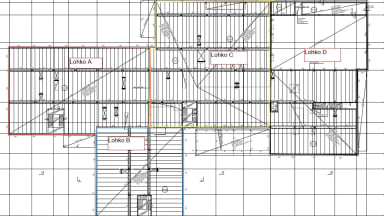

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D
Käynnissä olevat työvaiheet:
- Muuraustelineiden ja sääsuojan asennus C-lohko
- Vesikaton puutyöt A-lohko ja B-lohko
- C- ja D-lohkon yläpohjan höyrynsulkukermin asennus
- Väliseinämuuraukset
- D-lohkon hulevesi- ja salaojajärjestelmän rakentaminen
- Ilmanvaihtokanavien asennus ullakolla
- D-lohkon puualumiini-ikkunoiden asennus
- Julkisivumuuraus A-lohko

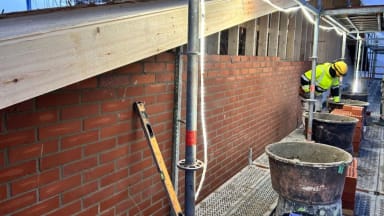

Kuva:Julkisivun muuraustyö käynnissä A-lohkolla
Kuva: Räystäsmaalaus käynnissä A-lohkolla

Kuvat: Rakennusaikainen lämmitys päällä A- ja B-lohkolla
Kuva: Julkisivutelineiden ja sääsuojan asennus käynnissä C-lohkolla
Valmistuneet työvaiheet:
- Väliaikainen lämmitys A- ja B-lohko
- B-lohkon julkisivun villoitustyöt
- C-lohkon puualumiini-ikkunoiden asennus
- C--lohkon yläpohjan höyrynsulkukermin asennus
Kuva: Puualumiini-ikkunat asennettu C-lohkolla
Alkavat työvaiheet:
- Pölynsidontamaalaukset A- ja B-lohkolla
- Pintalattioiden valmistelevat työt
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
