Viikkotiedote 46/2024
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 46 TR- mittaustulos oli 99,66% ulkoisessa mittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne
Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D
Käynnissä olevat työvaiheet:
- Muuraustelineiden ja sääsuojan asennus C-lohko
- Vesikaton puutyöt A-, B-, C- ja D-lohko
- Väliseinämuuraukset
- Ilmanvaihtokanavien asennus ullakolla
- Julkisivumuuraus A-lohko
- Pölynsidontamaalaukset A- ja B-lohkolla

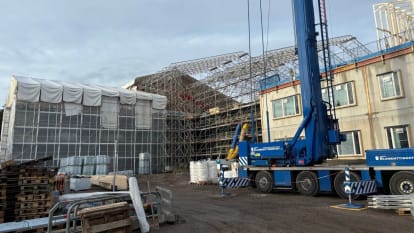

Kuva: Sääsuojan asennus käynnissä C-lohkolla

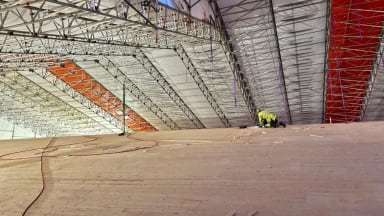

Kuvat: Raakaponttilaudoituksen asennus käynnissä A-lohkolla

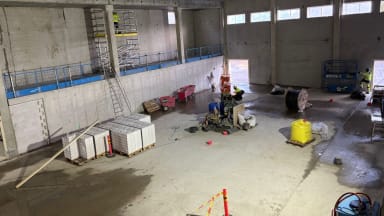

Kuva: Pölynsidontamaalaus A-lohkon 2.krs osalta käynnissä

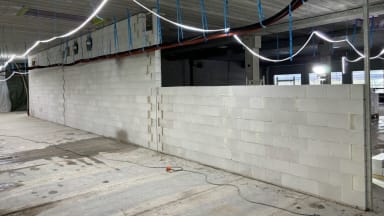

Kuvat: Välseinämuuraukset IV-konehuoneen ja liikuntasalin pukuhuoneiden osalta käynnissä.

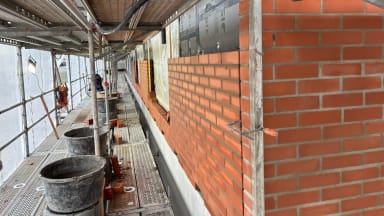

Kuva: Julkisivumuuraukset käynnissä A-lohkolla
Valmistuneet työvaiheet:
- C- ja D-lohkon yläpohjan höyrynsulkukermin asennus
- D-lohkon hulevesi- ja salaojajärjestelmän rakentaminen
Kuva: D-lohkon päädyn salaojat ja hulevesiviemärit asennettu ja täyttötyöt käynnissä
Alkavat työvaiheet:
- Rakennusikainen lämmitys C- ja D-lohko
- Vesikaton aluskatteen asennus
- Muuraustelineiden ja sääsuojan asennus D-lohko
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
