Viikkotiedote 47/2024
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 47 TR- mittaustulos oli 98,58% ulkoisessa mittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne
Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D
Käynnissä olevat työvaiheet:
- Vesikaton puutyöt A-, B-, C- ja D-lohko
- Väliseinämuuraukset
- Ilmanvaihtokanavien asennus ullakolla
- Julkisivumuuraus A-lohko
- Pölynsidontamaalaukset A- ja B-lohkolla 1.krs
- Vesikaton aluskatteen asennus
- Konesaumatun peltikaton asennus A-lohko
- Pintalattioiden valmistelevat työt
Kuvat: Vesikaton puutyöt ja aluskatteen asennus käynnissä.
Kuva: Julkisivun muuraustyöt käynnissä A-lohkolla.

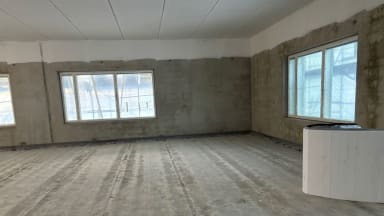

Kuva: Pintalattioiden valmistelevat työt

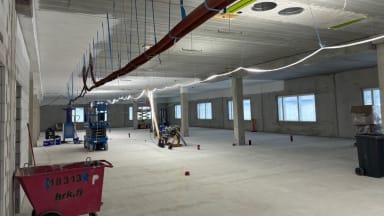

Kuva: Pölynsidontamaalaus A- ja B-lohkon 1.krs
Valmistuneet työvaiheet:
- Muuraustelineiden ja sääsuojan asennus C-lohko
- Pölynsidontamaalaukset A- ja B-lohkolla 2.krs
- Rakennusikainen lämmitys C- ja D-lohko
Alkavat työvaiheet:
- Muuraustelineiden ja sääsuojan asennus D-lohko
- Lattiaeristeiden asennus A- ja B-lohkon 2.krs
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
