Viikkotiedote 48/2024

NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.

Työturvallisuus

Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!

Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.

Työmaalla suoritetaan viikoittain turvallisuusmittauksia.

Viikon 48 TR- mittaustulos oli  99,06 % ulkoisessa mittauksessa.

Työmaa-alueella on työajan ulkopuolella kameravalvonta!

Työmaatilanne

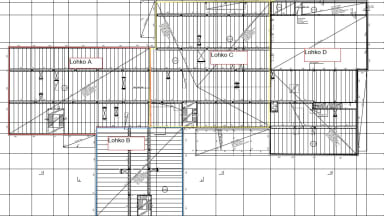

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D



Käynnissä olevat työvaiheet:

  • Vesikaton puutyöt A-, B-, C- ja D-lohko
  • Väliseinämuuraukset
  • Ilmanvaihtokanavien asennus ullakolla
  • Julkisivumuuraus A-lohko
  • Julkisivueristen asennus C-lohko
  • Vesikaton aluskatteen asennus
  • Konesaumatun peltikaton asennus A- ja B-lohko
  • Muuraustelineiden ja sääsuojan asennus D-lohko
  • Lattiaeristeiden asennus A- ja B-lohkon 2.krs
  • Lattialämmitysputkiston asennus A-lohko 2.krs





Kuvat: Lattiaeristeiden ja lattialämmitysputkiston asennus käynnissä A-lohkon toisessa kerroksessa.
Kuva: Vesikaton puutyöt käynnissä C-lohkolla



Kuvat: Konesaumatun peltikaton asennus A- ja B-lohkolla
Kuva: Julkisivumuuraus etenee kohti B-lohkon julkisivua.

Valmistuneet työvaiheet:

  • Pölynsidontamaalaukset A- ja B-lohkolla 1.krs



Alkavat työvaiheet:

  • Pintalattioiden valutyö A-lohko 2.krs
  • Julkisivumuuraus B-lohko



Rakentavin terveisin

NCC Suomi Oy:n työmaan väki
