Viikkotiedote 50/2024
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 50 TR- mittaustulos oli 98,92 % työmaan sisäisessä mittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne
Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D
Käynnissä olevat työvaiheet:
- Vesikaton puutyöt C- ja D-lohko
- Väliseinämuuraukset 1.krs
- Julkisivumuuraus B-lohko
- Julkisivueristen asennus C-lohko
- Vesikaton aluskatteen asennus
- Konesaumatun peltikaton asennus A- ja B-lohko
- Muuraustelineiden ja sääsuojan asennus D-lohko
- Kevyet väliseinät A-lohko 2.krs

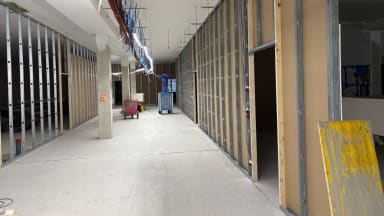

Kuvat: Kipsilevyväliseinien työt käynnistyneet A-lohkon toisessa kerroksessa.

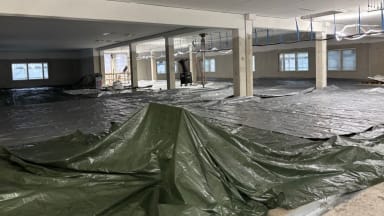

Kuva: B-lohkon 2.krs pintalattiavalun jälkihoito käynnissä.
Kuva: D-lohkon muuraustelineiden ja sääsuojan työt käynnissä

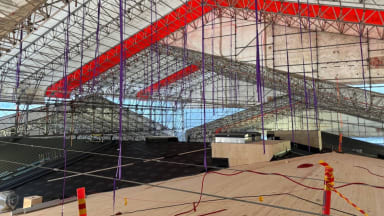

Kuvat: Vesikaton työt etenevät sääsuojan alla
Valmistuneet työvaiheet:
- Lattiaeristeiden asennus B-lohkon 2.krs
- Lattialämmitysputkiston asennus B-lohko 2.krs
- Pölynsidontamaalaukset C-lohko 2.krs
- Pintalattioiden valutyö B-lohko 2.krs
- Pölynsidontamaalaukset C-lohko 1.krs
Alkavat työvaiheet:
- Julkisivueristen asennus D-lohko
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
