Viikkotiedote 51/2024
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 51 TR- mittaustulos oli 98,98 % työmaan sisäisessä mittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne
Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D
Käynnissä olevat työvaiheet:
- Vesikaton puutyöt D-lohko
- Väliseinämuuraukset 1.krs
- Julkisivumuuraus B- ja C-lohko
- Julkisivueristen asennus C-lohko
- Vesikaton aluskatteen asennus
- Konesaumatun peltikaton asennus A- ja B-lohko
- Kevyet väliseinät A- ja B-lohko 2.krs

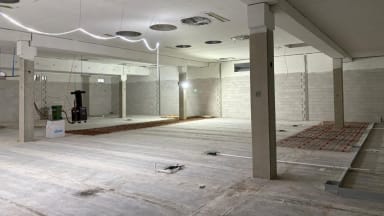

Kuva: Kipsilevyväliseinien työt käynnistyneet B-lohkon toisessa kerroksessa
Kuva:Väliseinien sisään tuleviat tekniikka-asennukset käynnissä

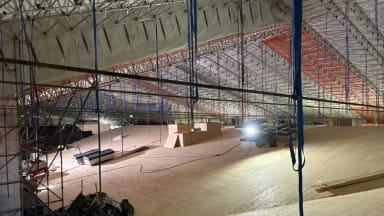

Kuvat: Vesikaton työt käynnissä B-, C- ja D-lohkoilla
Kuva: IV-konehuoneen pintalattian valmistelevat työt käynnissä
Valmistuneet työvaiheet:
- Vesikaton puutyöt C-lohko
- Muuraustelineiden ja sääsuojan asennus D-lohko

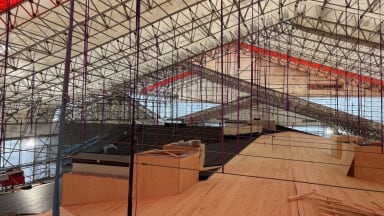

Kuva: Muuraustelineet ja sääsuoja valmistunut D-lohkolla
Alkavat työvaiheet:
- Puhallusvilla A-lohko
- Konesaumatun peltikaton asennus C-lohko
- Pintalattiatyöt C-lohko 2.krs
Hyvää joulua ja onnellista uutta vuotta toivottaa
NCC Suomi Oy:n työmaan väki
