Viikkotiedote 5/2025
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 5 TR- mittaustulos oli 98,07 % työmaan sisäisessä mittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne
Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D
Käynnissä olevat työvaiheet:
- Julkisivumuuraus B- ja C-lohko
- Konesaumatun peltikaton asennus B- ja C-lohko
- Kevyet väliseinät C- ja D-lohko 2.krs, D-lohko 1.krs liikuntasali
- Kattoturvatuotteiden ja ulkopuolen sadevesikourujen asennus
- Julkisivun peltityöt
- Tasoitetyöt A-lohko 2.krs
- Talotekniikan asennustyöt
- Sääsuojan purkutyöt A-lohko

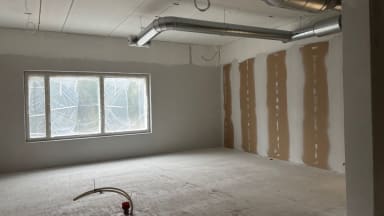

Kuva: Tasoitetyöt käynnissä 2.krs A-lohko
Kuva:Julkisivupellitykset käynnissä
Kuva:Sääsuojan purku käynnissä A-lohkolla
Valmistuneet työvaiheet:
- Julkisivueristen asennus D-lohko
- Konesaumatun peltikaton asennus A-lohko
- Kevyet väliseinät B-lohko 2.krs
- Pintalattian valutyö 2.krs C-lohkossa
- IV-konehuoneen raitisilmakammion teräsrunkoasennus
Kuva: Raitisilmakammion teräsrunko asennettu
Alkavat työvaiheet:
- Pintalattian valutyö 1.krs D-lohkossa
- Puhallusvilla-asennus D-lohko
- Julkisivumuuraus D-lohko
- Metalli-ikkuna-asennukset
- Kevyt väliseinät A-lohko 1.krs
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
