Viikkotiedote 9/2025
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 9 TR- mittaustulos oli 98,23 % työmaan sisäisessä mittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne

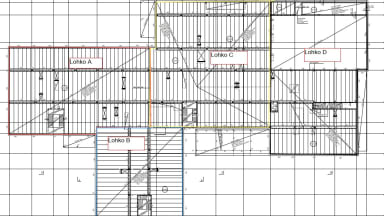

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D

Käynnissä olevat työvaiheet:
- Julkisivumuuraus D-lohko
- Konesaumatun peltikaton asennus C- ja D-lohko
- Kevyet väliseinät A, B- ja C-lohko 1.krs
- Julkisivun peltityöt
- Tasoitetyöt C-lohko 2.krs
- Maalaustyöt B-lohko 2.krs
- Talotekniikan asennustyöt

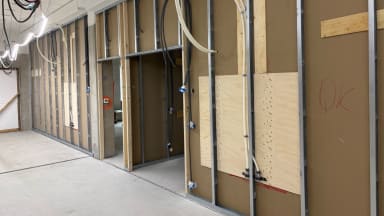

Kuvat: Väliseinätyöt käynnissä 1.krs A- ja B-lohkolla

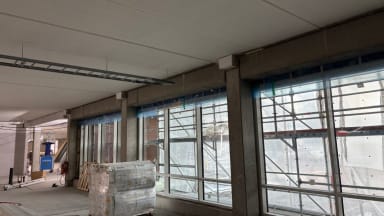

Kuvat: Talotekniikka-asennukset käynnissä 2.krs
Valmistuneet työvaiheet:
- Julkisivumuuraus C-lohko
- Metalli-ikkuna-asennukset
- Kevyet väliseinät C- ja D-lohko 2.krs
- Tasoitetyöt A- ja B-lohko 2.krs
- Maalaustyöt A-lohko 2.krs
- A-lohko 2.krs kuivat tilat lattiatasoitus
- IVKH lattiapinnoitus

Kuva: IVKH lattiapinnoitettu

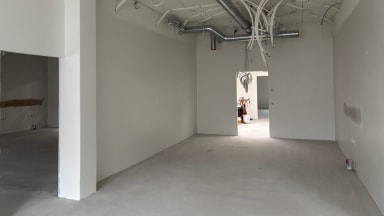

Kuvat: Maalaustyöt valmistuneet A-lohko 2.krs

Kuva: Metallilasiseinä asennettu.
Alkavat työvaiheet:
- 2.krs mattotyöt A-lohko
- IV-kammion pintalattiavalu
- Sääsuojan purkutyöt positio 3
- Tasoitetyöt D-lohko 2.krs
