Viikkotiedote 43/2022

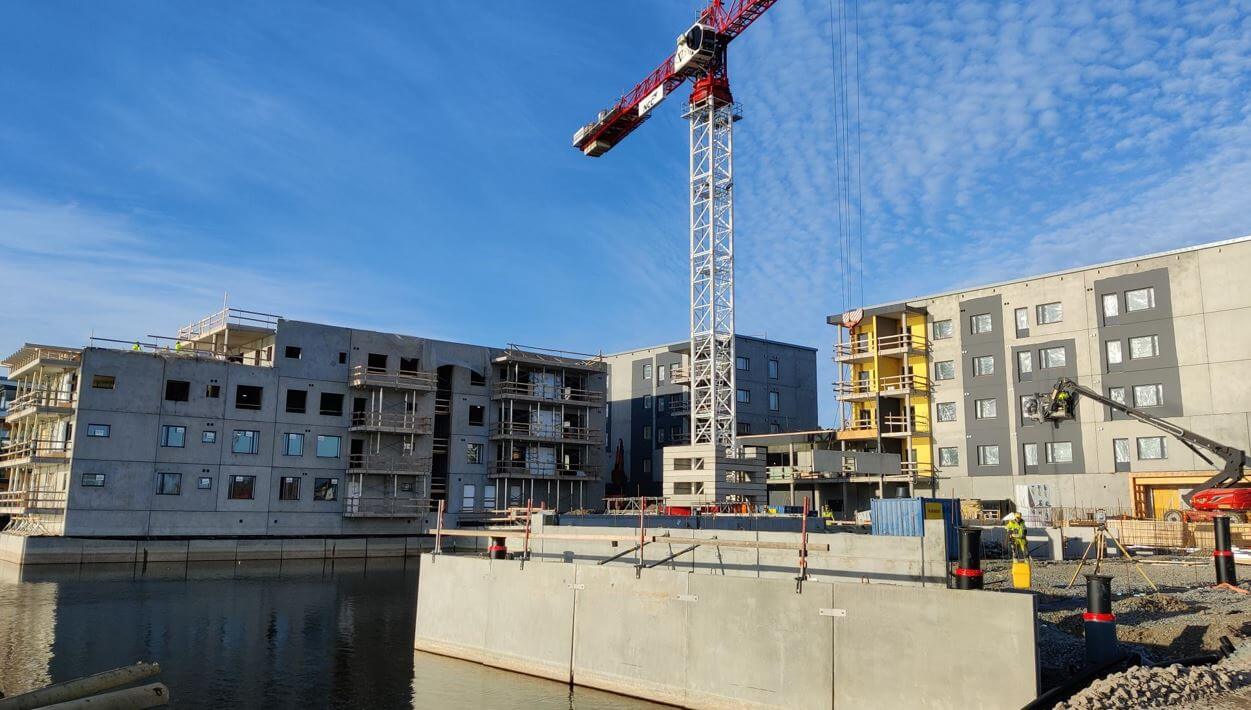

Sisätyöt etenevät työmaalla kolmessa talossa. 2A-talossa kerrosten maalaustyö on valmistunut, kalusteasennus on käynnissä neljännessä kerroksessa ja laatoitus kolmannessa kerroksessa. Lattiapinnoitukset aloitetaan ensi viikolla, kun lattiat ovat kuivaneet tarpeeksi.

3A-talossa on 1-3. kerroksen lattiatasoitus tehty. Tasoittaja siirtyy ensi viikosta toiseen kerrokseen ja maalari ensimmäiseen kerrokseen. Ylemmissä kerroksissa IV- ja SPR-asennukset ovat käynnissä neljännessä kerroksessa sekä kipsialakatot kolmannessa kerroksessa.

2B-talossa väliseinätyöt etenevät ensimmäisessä kerroksessa. Ensi viikolle on suunniteltu vesikaton kevytsoraeristys sekä kattolaatan valu.
