Työmaatiedote 17.3.2023
Asunto Oy Helsingin Muusanpolku
![Talot](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_267,c_scale/optimizely/cda1426b-dbbc-4990-b2ca-b666a3d85fe4/yleiskuva-kaikki-talot.jpg)
Talo A

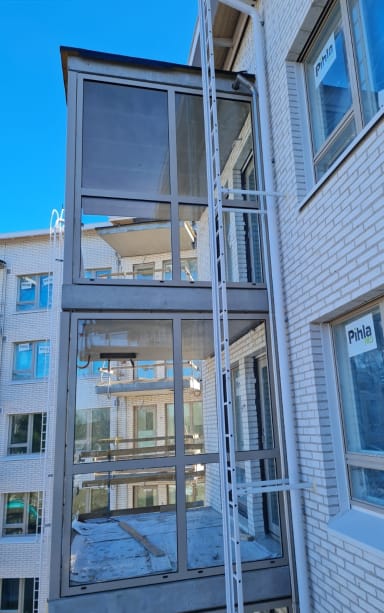

A-talon ulkopuolella telinepurku on käynnissä. Ikkunoiden pellitys jatkuu. Sisätöissä kevyiden väliseinien levytys/tuplaus ja alakattojen asennus, sekä sähkötyöt jatkuvat. Putkityöt ja lattioiden plaanotyöt ovat käynnissä. Lämpölattioiden asennus on alkanut. Tasoitus ja maalaus on alkamassa. Parvekkeiden palolasiseinät on asennettu.
![Palolasiseinät](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_613,c_scale/optimizely/6a02747c-324f-4a8d-8adf-26957e326347/a-talo-parv.-palolasiseinat.jpg)
Talo B
B-talon sisällä sähkö- ja putkityöt, sekä tasoitus ja maalaus jatkuvat. Kylpyhuoneiden vedeneristystyöt jatkuvat ja laatoitus on alkanut.
![Laatoitus](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_367,c_scale/optimizely/eace3717-bb94-417f-b851-4e52415fc78c/b-talo-laatoitus.jpg)
Talo C
C-talon sisätöissä keittiöiden välitilan laatoitukset ovat valmistumassa. KPH kromien ja parkettien asennus jatkuu. Saunojen puutyöt jatkuvat. Välioviasennus on alkanut.
![C-talo välioviasennus1](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_399,c_scale/optimizely/a81b8882-c98f-4943-ae31-f56c05b2ff90/c-talo-valioviasennus1.jpg)
Maalämmön asennus jatkuu.

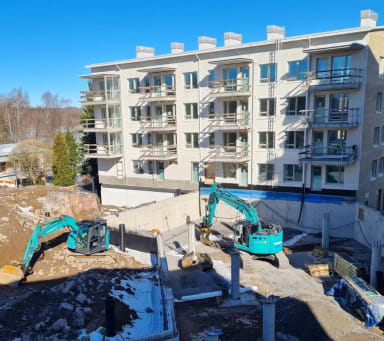

Autohallin ulkopuolen maatäytöt ja paikallavalut jatkuvat. Anturoiden asennus ja pilareiden valu on valmistumassa. Kannen muottityöt ovat alkamassa.
![Piha](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_341,c_scale/optimizely/ce923a88-808f-4672-abb1-233be3cde41e/c-talo-sisapihalta.jpg)
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa.
TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa, sekä niiden kehitystä työmaakohtaisesti. Alla viimeisimmän TR-mittauksen tulos:
- TR-mittaustulos 17.3.2023: 97,67 %
Aikataulu
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa esitettyyn aikatauluun.

![Aikataulu](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_146,c_scale/optimizely/335107d3-3ac0-4ba1-953b-dfbe883cc20e/aikataulu.jpg)
Muut ajankohtaiset asiat
Työmaalla työskennellään normaalisti arkena klo. 7.00 - 15.30, mutta ajoittain töitä tehdään myös näiden aikojen ulkopuolella. Ainakin toistaiseksi töitä jatketaan arkisin klo. 18.00 saakka.
Viikonloppuna työmaa on kiinni.
![Grillaus](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_384,h_450,c_scale/optimizely/fd32eaab-6ed2-4e09-9ee7-75db487d1f30/grillaus00.jpg)
Työmaahenkilöstö toivottaa aurinkoista viikonloppua!
Palautteet työmaalle
Työmaahan voi olla yhteydessä työmaan verkkosivujen kautta ”Palaute -toiminnon” avulla tai sähköpostitse muusanpolku@ncc.fi. Mikäli annatte palautetta verkkosivujen ”Palaute -toiminnon” kautta, niin pyydämme lisäämään sähköpostiosoitteen sähköpostikenttään. Näin toimimalla työmaa pystyy vastaamaan palautteeseen.
Pyydämme huomioimaan työmaaliikenteen liikkuessanne työmaan läheisyydessä.
Pahoittelemme mahdollisesti työmaan aiheuttamaa häiriötä.
