Työmaatiedote 5.5.2023
Rakennamme Helsingin kaupungille kolmen HITAS-kerrostalon kokonaisuuden Talinrantaan Munkkiniemeen. As. Oy Helsingin Muusanpolkuun valmistuu yhteensä 66 asuntoa kahteen 5-kerroksiseen ja yhteen 6-kerroksiseen tiilimuurattuun kerrostaloon sekä autohalli pihakannen alle. Uusiutuvalla energialla lämpenevä kohde valmistuu loppuvuodesta 2023.
Perjantaiterveiset Munkkivuoresta!
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_1512,h_851,c_fill,g_auto/w_384,h_216,c_scale/optimizely/99e52941-1e91-4969-888a-3a1cbb0c61ae/makkaroita-muusa.jpg)
Työmaalla työvaiheiden päättyessä väki vähenee ja tänäkin perjantaina saatiin grilli kuumaksi työmaan vaihtajien tuotua läksiäispullien sijaan läksiäismakkarat.
Talo A
A-talon sisätöissä lattioiden plaanotyöt ovat käynnissä. Tasoitustyöt ja kosteiden tilojen vesieristystyöt ovat valmistumassa ja maalaus jatkuu. Laatoitus on alkamassa.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_2016,h_1134,c_fill,g_auto/w_384,h_216,c_scale/optimizely/68362d92-97e1-4166-a8d9-4069cc6350a1/tasoitetyot-muusa-a.jpg)
Valmiiksi tasoitettu huoneisto A-rapussa
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_2016,h_1134,c_fill,g_auto/w_384,h_216,c_scale/optimizely/75e23130-64d3-457a-89f4-c2ee846a8ee7/vesieriste-muusa-a.jpg)
Vesieristetty kylpyhuone A-rapussa
Talo B
B-talon sisällä kylpyhuoneiden laatoitus on valmistumassa. Kalusteiden ja parkettien asennukset ovat käynnissä. Sisäovien asennus on alkamassa.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_2016,h_1134,c_fill,g_auto/w_384,h_216,c_scale/optimizely/78d4b4e0-88f2-4330-bc35-384fb856463f/parketti-muusa-b.jpg)

Valmis parkettiasennus B-rapussa
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_2016,h_1134,c_fill,g_auto/w_384,h_216,c_scale/optimizely/e5ab6ca9-3edd-445a-b5d7-d8e01f900ab2/laatoitus-muusa-b.jpg)

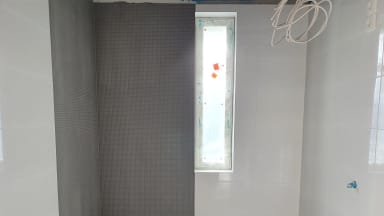

Laatoitettu kylpyhuone B-rapussa
Talo C
C-talon sisätöissä kodinkoneasennus on valmistunut. Ikkunoiden pesu ja loppusiivous ovat alkaneet ja viimeistely alkamassa.

![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_2016,h_1134,c_fill,g_auto/w_384,h_216,c_scale/optimizely/46b28ecd-104f-4e5c-9fd5-a3585a63252f/kodinkoneet-muusa-c.jpg)
Maalämmön asennus jatkuu autohallikannen valun jälkeen.
Autohallin ulkopuolen maatäytöt, kannen muottityöt ja raudoitus jatkuvat. Ulkopuolen tukimuurien työt ovat alkamassa.
![](https://res.cloudinary.com/adaptiveimages-ncc/image/upload/f_auto,dpr_auto,q_auto,fl_progressive/w_2016,h_1134,c_fill,g_auto/w_384,h_216,c_scale/optimizely/4bacfc2c-b8a8-4b44-bd35-55edb60628e1/autohalli-muusa.jpg)
Aikataulu
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa aikataulussa.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 5.5.2023 96.11%
Muut ajankohtaiset asiat
Työmaalla työskennellään normaalisti arkena klo. 7.00 - 15.30, mutta ajoittain töitä tehdään myös näiden aikojen ulkopuolella.
Viikonloppuisin työmaa on kiinni.
Palautteet työmaalle
Työmaahan voi olla yhteydessä työmaan verkkosivujen kautta ”Palaute -toiminnon” avulla tai sähköpostitse muusanpolku@ncc.fi. Mikäli annatte palautetta verkkosivujen ”Palaute -toiminnon” kautta, niin pyydämme lisäämään sähköpostiosoitteen sähköpostikenttään. Näin toimimalla työmaa pystyy vastaamaan palautteeseen.
Pyydämme huomioimaan työmaaliikenteen liikkuessanne työmaan läheisyydessä.
Pahoittelemme mahdollisesti työmaan aiheuttamaa häiriötä.
Yhteistyöterveisin,
NCC Suomi Oy
