Työmaatiedote 9.6.2023

Rakennamme Helsingin kaupungille kolmen HITAS-kerrostalon kokonaisuuden Talinrantaan Munkkiniemeen. As. Oy Helsingin Muusanpolkuun valmistuu yhteensä 66 asuntoa kahteen 5-kerroksiseen ja yhteen 6-kerroksiseen tiilimuurattuun kerrostaloon sekä autohalli pihakannen alle. Uusiutuvalla energialla lämpenevä kohde valmistuu loppuvuodesta 2023.

Perjantaiterkut Talinrannasta!

Yleiskuva talot Muusa



Talo A

Laatoitus, parkettipohjien valmistelu ja parketti- sekä kalusteasennus ovat käynnissä. Sähkö- ja putkityöt jatkuvat muiden työvaiheiden lomassa.

A kylppäri laatoitus

Kylpyhuoneen laatoituksen kohdistamista laserin avulla



Talo B

B-talossa listoitus on käynnissä ja kylpyhuoneen kiintokalusteiden asennus on alkanut. Kylpyhuoneiden alakattojen asennus on jo yli puolivälin. Sähkö-, ilmanvaihto- ja putkityöt jatkuvat muiden työvaiheiden lomassa.

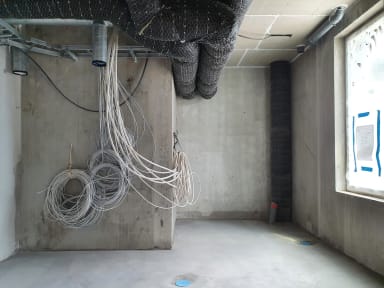

B Muusa pesula

B-talossa sijaitseva pesula etuputsin jälkeen

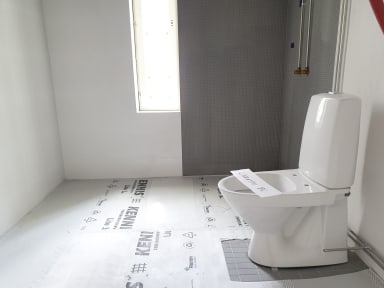

B Muusa kylppärikaluste

Ensimmäiset kylpyhuoneiden kalusteet on asennettu B-talossa



Talo C

Ikkunoiden pesu, loppusiivous ja viimeistely ovat käynnissä koko rapussa. Torstaina ATT piti asuntoesittelyn valmiiksi viimeistellyssä asunnossa kaikille kiinnostuneille.

C valmis keittiö

C-talon esittelyasunnon keittiö

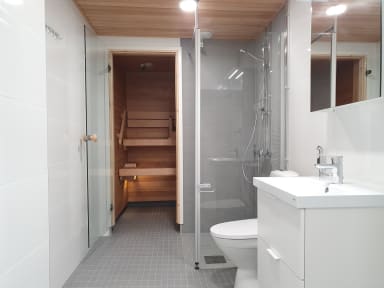

C valmis kylpyhuone

C-talon esittelyasunnon kylpyhuone ja sauna

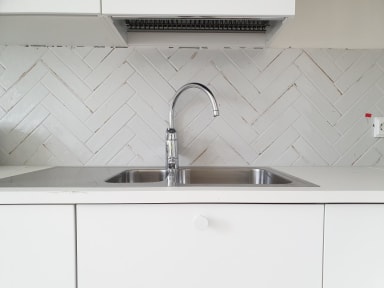

C detalji kalanruoto

Yhteen C-talon asuntoon on valittu hauskaksi yksityiskohdaksi välitilan laatta kalanruotoladonnalla

C detalji musta

Lähikuvaa C-talon asunnon keittiöstä



Autohalli

Autohallin kannen sääsuoja saatiin valmiiksi tällä viikolla. Sisäpuolella maalämmön keruuputkiston asennus on hyvässä vauhdissa.

Autohalli Muusa sääsuoja

Sääsuoja valmistui tällä viikolla

Autohalli Muusa maalämmön keruu

Maalämmön keruuputkistoja on asennettu tällä viikolla



Ulkoalueet

Pihan puolella on tällä viikolla tehty istutusaltaiden ja ulkoportaiden anturoiden muotteja ja raudoitusta. Perjantaina oli tuttuun tapaan valupäivä.

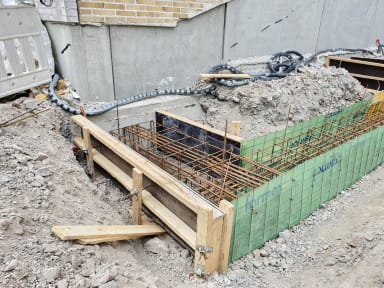

Muusa istutuslaatikko

Anturoiden raudoitusta

Muusa anturavalu

Ulkoportaiden anturoiden valu käynnissä A-talon päädyssä



Aikataulu

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa aikataulussa.

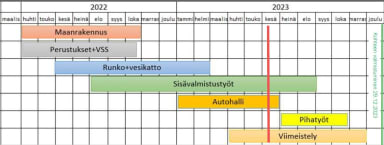

Muusa aikataulu vk23



Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 9.6.2023 97.14%



Muut ajankohtaiset asiat

Työmaalla työskennellään normaalisti arkena klo. 7.00 - 15.30, mutta ajoittain töitä tehdään myös näiden aikojen ulkopuolella.

Viikonloppuisin työmaa on kiinni.



Palautteet työmaalle

Työmaahan voi olla yhteydessä työmaan verkkosivujen kautta ”Palaute -toiminnon” avulla tai sähköpostitse muusanpolku@ncc.fi. Mikäli annatte palautetta verkkosivujen ”Palaute-toiminnon” kautta, niin pyydämme lisäämään sähköpostiosoitteen sähköpostikenttään. Näin toimimalla työmaa pystyy vastaamaan palautteeseen.

Pyydämme huomioimaan työmaaliikenteen liikkuessanne työmaan läheisyydessä.

Pahoittelemme mahdollisesti työmaan aiheuttamaa häiriötä.

Yhteistyöterveisin,

NCC Suomi Oy
