Työmaatiedote 2.6.2023

Rakennamme Helsingin kaupungille kolmen HITAS-kerrostalon kokonaisuuden Talinrantaan Munkkiniemeen. As. Oy Helsingin Muusanpolkuun valmistuu yhteensä 66 asuntoa kahteen 5-kerroksiseen ja yhteen 6-kerroksiseen tiilimuurattuun kerrostaloon sekä autohalli pihakannen alle. Uusiutuvalla energialla lämpenevä kohde valmistuu loppuvuodesta 2023.

Kesäiset, mutta varsin vilpoisat terveiset As. Oy Helsingin Muusanpolun työmaalta!

Kesäkuva Muusa



Talo A

A-talon sisätöissä vesieristystyöt ja maalaus ovat valmistumassa. Laatoitus ja kalusteasennus on käynnissä ja parkettiasennus on juuri alkanut. Sähkö- ja putkityöt jatkuvat muiden työvaiheiden lomassa.

A keittiö Muusa

Kalusteasennus alkaa olla jo loppusuoralla A-talossa

A laatoitus Muusa

Laatoitettu kylpyhuone A-talossa

A vesieristys Muusa 22

Vesieristetty kylpyhuone A-talossa



Talo B

B-talon sisällä kalusteasennus, parketti- ja oviasennukset sekä kylpyhuoneiden laatoitus ovat valmistuneet. Listoitus on käynnissä. Sähkö- ja putkityöt jatkuvat muiden työvaiheiden lomassa.

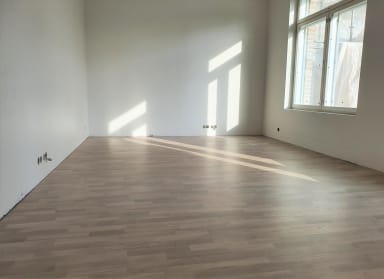

B Muusa parkettiasennus 22

Kaikki B-talon parketit on nyt asennettu



Talo C

Ikkunoiden pesu, loppusiivous ja viimeistely ovat käynnissä koko rapussa. Tällä viikolla tehtiin myös yleisten tilojen viimeisiä plaanovaluja.

C Muusa keittiö

Keittiö C-talon asunnossa

C Muusa kylpyhuone

Kylpyhuone C-talon asunnossa

C Muusa plaano 22

Yleisten tilojen plaanotyöt käynnissä



Autohalli

Tällä viikolla pihan puolella on tehty autohallin vierustäyttöjä, jatkettu kannen sääsuojan asennusta ja valettu paikallavalunostoja. Autohallin sisällä on kaivettu paikkoja maalämmön keruuputkistolle.

Autohalli Muusa sääsuoja

Autohallin kannen sääsuojaus valmistuu hyvää vauhtia

Autohalli Muusa sisältä 22

Maalämmön asennustyöt jatkuvat autohallissa

Autohalli Muusa paikallavalunostot

Tämän viikon paikallavalunostojen valupäivä



Aikataulu

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa aikataulussa.

Aikataulu vk 22



Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 2.6.2023 97.20%



Muut ajankohtaiset asiat

Työmaalla työskennellään normaalisti arkena klo. 7.00 - 15.30, mutta ajoittain töitä tehdään myös näiden aikojen ulkopuolella.

Viikonloppuisin työmaa on kiinni.



Palautteet työmaalle

Työmaahan voi olla yhteydessä työmaan verkkosivujen kautta ”Palaute -toiminnon” avulla tai sähköpostitse muusanpolku@ncc.fi. Mikäli annatte palautetta verkkosivujen ”Palaute -toiminnon” kautta, niin pyydämme lisäämään sähköpostiosoitteen sähköpostikenttään. Näin toimimalla työmaa pystyy vastaamaan palautteeseen.

Pyydämme huomioimaan työmaaliikenteen liikkuessanne työmaan läheisyydessä.

Pahoittelemme mahdollisesti työmaan aiheuttamaa häiriötä.

Yhteistyöterveisin,

NCC Suomi Oy
