Työmaatiedote 22.6.2023
Rakennamme Helsingin kaupungille kolmen HITAS-kerrostalon kokonaisuuden Talinrantaan Munkkiniemeen. As. Oy Helsingin Muusanpolkuun valmistuu yhteensä 66 asuntoa kahteen 5-kerroksiseen ja yhteen 6-kerroksiseen tiilimuurattuun kerrostaloon sekä autohalli pihakannen alle. Uusiutuvalla energialla lämpenevä kohde valmistuu loppuvuodesta 2023.
Keskikesän terveiset Muusanpolulta!
Tällä viikolla juhlistettiin pian saavutettavaa 500 tapaturmattoman päivän merkkipaalua. Tiistaina lukema oli 489 ja sen kunniaksi työmaalla vieraili Bulin burgerirekka. Aurinkoinen sää ja mieleinen ruoka tuntuivat kohottavan kaikkien mielialaa ja työmotivaatiota, vaikka monella varmasti jo ajatukset olivatkin juhannuksen vietossa ja nurkan takana häämöttävässä kesälomassa.

Talo A
Parkettipohjien valmistelu ja parkettiasennus ovat käynnissä. Laatoitus on valmistumassa ja kalusteasennus valmistunut. Sähkö- ja putkityöt jatkuvat muiden työvaiheiden lomassa.

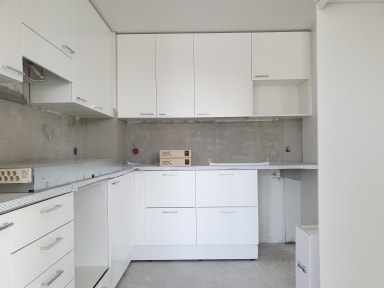

Kalusteasennus on saatu valmiiksi A-talossa

Kylpyhuoneen alakaton taakse piiloon jäävää tekniikkaa

Parkettiasennus on käynnissä A-talossa
Talo B
B-talossa listoitus ja kylpyhuoneen kiintokalusteiden asennus ovat valmistuneet. Sälekaihdinten asennus alkoi tällä viikolla ja kylpyhuoneiden alakattojen asennus on valmistumassa. Sähkö-, ilmanvaihto- ja putkityöt jatkuvat muiden työvaiheiden lomassa. Yleisten tilojen osalta pohjakerroksessa on käynnissä putkikanaalin täyttötyöt. Julkisivujen puolella asennettiin tällä viikolla parvekekaiteita.

B-talon kylpyhuonekalusteiden asennus on valmistunut

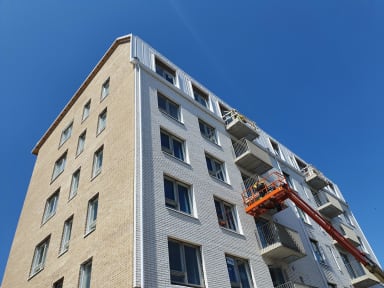

Tällä viikolla asennettiin parvekekaiteita B-talon kaakkoisjulkisivulle

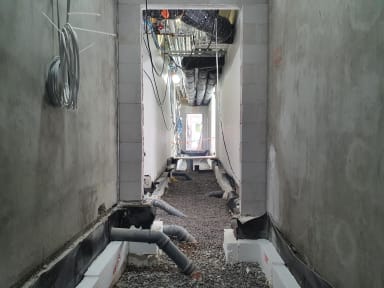

B-talon pohjakerroksen putkikanaalin täyttö alkoi tällä viikolla

Putkikanaalin täyttö käynnissä
Talo C
Ikkunoiden pesu, loppusiivous ja viimeistely ovat käynnissä koko rapussa. Kiintokalusteiden liukuovet on saatu myös vihdoin paikalleen.

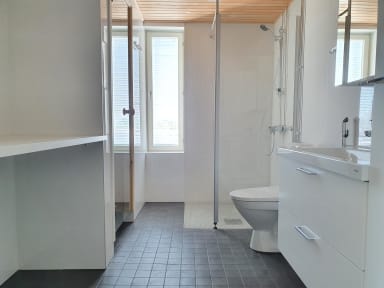

Valmis kylpyhuone C-talon asunnossa

Eteisen liukuovet asennettuna
Autohalli
Autohallissa maalämmön keruuputkiston asennus on valmistunut ja täytöt käynnissä. Kannella tehdään pohjatöitä vedeneristystä varten.

Yleiskuvaa autohallin sisältä

Maalämmön keruuputkisto asennettuna

Autohallin kannen vesieristystöitä
Ulkoalueet
A- ja B-talojen välissä ulkoportaiden muottityöt ovat käynnissä ja A-talon edustalla istutuslaatikko valettu.
Aikataulu

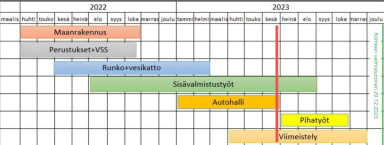

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa aikataulussa.

Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 22.6.2023 94.92%
Muut ajankohtaiset asiat
Työmaalla työskennellään normaalisti arkena klo. 7.00 - 15.30, mutta ajoittain töitä tehdään myös näiden aikojen ulkopuolella.
Viikonloppuisin työmaa on kiinni.
Palautteet työmaalle
Työmaahan voi olla yhteydessä työmaan verkkosivujen kautta ”Palaute -toiminnon” avulla tai sähköpostitse muusanpolku@ncc.fi. Mikäli annatte palautetta verkkosivujen ”Palaute-toiminnon” kautta, niin pyydämme lisäämään sähköpostiosoitteen sähköpostikenttään. Näin toimimalla työmaa pystyy vastaamaan palautteeseen.
Pyydämme huomioimaan työmaaliikenteen liikkuessanne työmaan läheisyydessä.
Pahoittelemme mahdollisesti työmaan aiheuttamaa häiriötä.
